连云港碱业有限公司搬迁升级改造项目周工作简报(第二十二期)

发布时间:2023-09-01

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第22期



                                                                                                                              指挥部综合部编                       2023年8月28日

【简讯】

一、指挥部工作动态

8月21日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞、第三方管理公司及项目部有关部门主要负责人参加会议。

8月23日上午,项目部召开设备、电仪质量管控方案以及手动阀门及管件邀请招标供应商短名单讨论会。项目执行指挥高二飞及项目部有关部门负责人参加会议。



8月24日下午,项目部召开优化现场管理工作专题会。项目副总指挥姜自成、执行指挥高二飞、监理单位现场负责人、第三方管理公司及项目部有关部门主要负责人参加会议。

8月26日下午,项目部召开搬迁项目联席会。项目总指挥张卫民、执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理、第三方管理公司及项目部有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院提交真空制盐循环水站614结构图;联碱534碱包装及储运环境图;联碱083、152、164、271、272、280a、280b、401、410、506、508、509、511、512、513、514、522、523、524、525、526、531、532、534、541、542、543、561、562、583、584仪表专业图;611盐硝车间首层框架结构图;510重碱结构图更新;524干铵工段、525铵包装及储运环境图;510重碱装置碳化纠偏后基础图;524干铵工段顶层结构图;532重灰工段排架厂房结构图。

合成氨提交754氨库、762空分单元更新结构图、731液氮洗和771甲醇罐区更新结构图。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工479.4米;各标段施工按计划有序推进中。

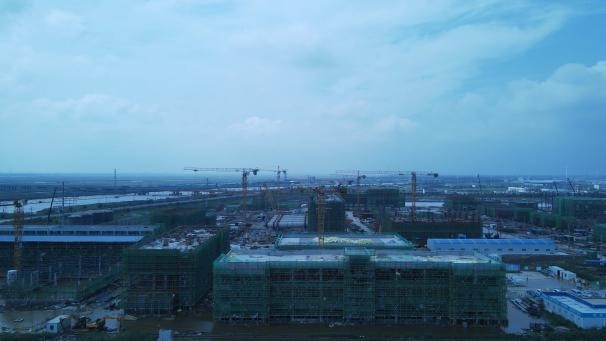

合成氨片区施工实录

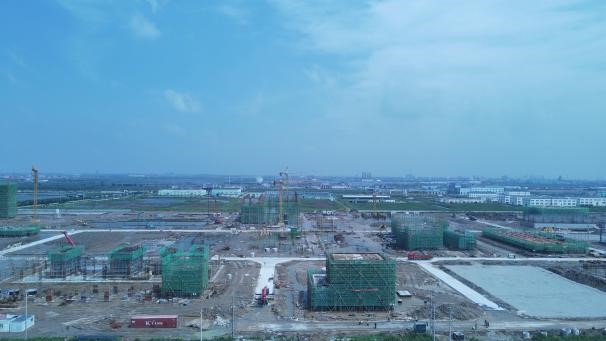

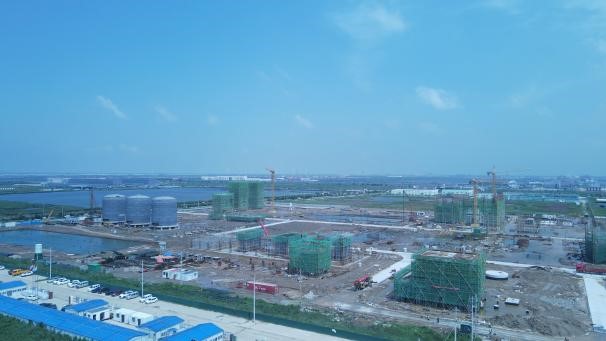

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

⑴联碱片区

联碱片区上周完成消防管线45m、过路套管包封102m、雨水井及化粪池浇筑4座、球墨铸铁管铺设147米、混凝土双篦平篦式雨水口13座、累计完成地管施工21089米完成总量96.2%。

⑵合成氨片区

合成氨片区上周完成过路段消防管、后期雨水管共计53.4米,混凝土雨水井浇筑5座,球墨铸铁管铺设132米,混凝土双篦平篦式雨水口10座,累计完成地管施工16924.65米 完成总量91.2%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼、152中心控制室、151化验中心砌体及二构施工;340机电仪维修厂房钢结构屋面工程安装砌体及二构施工;510重碱车间滤过厂房二层模板安装二层钢筋绑扎、V-51301ABδ=12mm壁板下料卷板拼接;532重灰工段二层模板安装、二层模板支架搭设;534碱包装及储运四层模板安装、五层模板支架搭设;531轻灰工段屋面浇筑、东侧厂房基础钢筋绑扎、模板安装;509机柜间4、508机柜间3砌体级二构施工;501变电所1屋面模板支架搭设;504变电所4屋面钢筋绑扎;550压缩及冷冻装置空冷器框架施工、厂房基础、压缩机基础、设备基础浇筑。

⑵联碱二标段610卤水精制一层清理;611盐硝车间承台钢筋绑扎,柱插筋,地梁钢筋绑扎;612芒硝输送二层模板拆除;523结晶工段框架1~5轴二层梁钢筋绑扎完成;6~10轴二层模板支撑架搭设完成;11-15轴柱、梁浇筑;614真空制盐循环水站外吸水池模板拆除完成;524干铵工段7~12轴一层模板支撑架搭设,梁底模板安装;522母换工段二层模板支撑架拆除完成,材料清理;613湿盐仓储运输降水作业完成;503变电所3一层内架搭设;525包装及储运8-16轴板钢筋绑扎,柱模板安装;506机柜间1二层梁钢筋绑扎;601变电所2防沉板浇筑;606机柜间2一层养护,内架开始搭设。

⑶联碱三标段410供水及消防水泵外架搭设;420脱盐水站排架柱钢筋绑扎完成、脱盐水站排架柱浇筑、5*6室外水池防水完成、9*16室外水池预留洞口防护;430污水处理好氧池板钢筋绑扎、AO池顶梁板柱墙浇筑、综合调节池防水施工;440污水回用440V型滤池排水沟模板安装;561事故水池回填土完成;540小苏打装置螺栓安装、二层内架搭设、二层柱子钢筋安装;160编织袋库钢结构材料进场、钢柱、系杆安装;535成品库房10~22轴承台及地梁浇筑完成、45~56轴筏板螺栓安装、四段混凝土养护。

⑷合成氨一标段101a合成氨办公楼二楼砌墙;一楼植筋;三楼构造柱支模;103综合楼三楼植筋;104气防站二楼构造柱支模;505厂前区变电所一楼植筋。

⑸合成氨二标段271原料煤储运#1转运站六层验收;#2转运站六层脚手架搭设,钢筋绑扎,支模;汽车卸煤区,煤筒仓钢板桩重新插拔,围檩修整;820合成氨循环水站塔下水池1支撑架搭设,钢筋绑扎,支模;塔下水池2上部结构钢筋绑扎,垫层浇筑;711煤浆制备三层脚手架搭设,钢筋绑扎,支模;762压缩机厂房剩余设备基础钢筋绑扎,模板支设,安装预埋套管;763空分后备系统防爆墙浇筑;831空分变电所二层脚手架搭设,钢筋绑扎,埋件安装,支模;761冷箱基础冷箱设备带板拼接施工,平台,底座,楼梯安装;吊装区域地基换填,基坑开挖;712汽化框架高压煤浆泵间及变频间锚固钢筋焊接,钢筋绑扎,支模,防雷焊接;截桩;垫层浇筑;842空分机柜间板墙钢筋绑扎,支模;713渣水处理设备基础上部结构钢筋绑扎;桩基锚固筋焊接。

⑹合成氨三标段754氨库罐体焊接;720变换#2框架支撑架搭设;884合成氨装置给排水管网基坑排水;751合成气压缩压缩机顶板模板安装,832煤储运变电所一层埋件安装;833合成氨变电所一层梁板支模。

四、物资采购开展情况

8月21日~8月27日完成设备招标提案2项;新增采购计2项;竞争性谈判1项。截至目前,累计完成采购招标231项,8004台(套),总计合同金额185377.14万元。
