连云港碱业有限公司搬迁升级改造项目周工作简报(第二十一期)

发布时间:2023-08-25

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第21期



                                                                 指挥部综合部编                       2023年8月21日

【简讯】

一、指挥部工作动态

8月14日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

8月15日上午,项目部召开712气化、611盐硝、510重碱装置施工推进会。项目副总指挥姜自成、执行指挥高二飞及项目部有关部门负责人参加会议。

8月15日下午,项目部召开HSE部门座谈会,项目副总指挥姜自成及项目部HSE部内部人员参加会议。

8月16日上午,项目部召开管廊招标文件讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及项目部有关部门负责人参加会议。

8月16日上午,项目部召开现场施工专业分包短名单研究会议。项目执行指挥高二飞及项目部有关部门负责人参加会议。

8月16日下午,为深入推进全面从严治党,进一步加强公司搬迁升级改造项目党风廉政建设,公司党委组织召开搬迁升级改造项目党风廉政建设专题会议。特邀市纪委监委第八监督检查室主任霍连升参会并讲话,公司领导班子、项目部各部门主要负责人及参建单位项目经理参加会议。

8月19日下午,项目部召开搬迁项目联席会。项目副总指挥姜自成、执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理、第三方管理公司及项目部有关部门负责人参加会议。

8月20日上午,项目部召开合成氨Ⅲ标段复工洽商会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及项目部有关部门负责人,园区管委会、燕尾港镇、派出所有关负责人参加会议。

8月20日上午,项目部召开山西省安装集团、中化二建工作对接会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及项目部有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交535成品库房、540小苏打电气图;真空制盐管道蒸汽布置图;523结晶分离工段、531轻灰、550压缩及冷冻装置、540小苏打、535成品库房、508机柜间3、509机柜间4环境图;101b联碱办公楼、101a合成氨办公楼、340检维修厂房变更建筑图;524干铵框架梁更新、523结晶器上部更新结构图;083全厂外管结构图。

合成氨装置院:提交840合成氨空分机柜间电信图;754氨库、762空分单元更新结构图。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工228米;各标段施工按计划有序推进中。

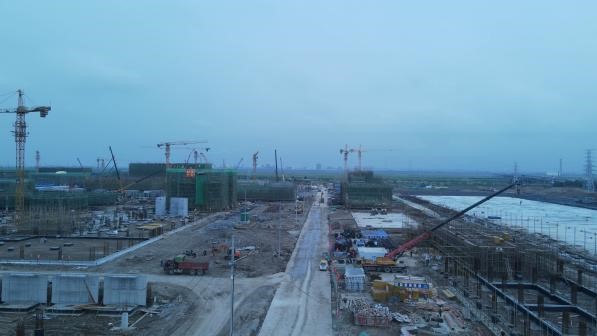

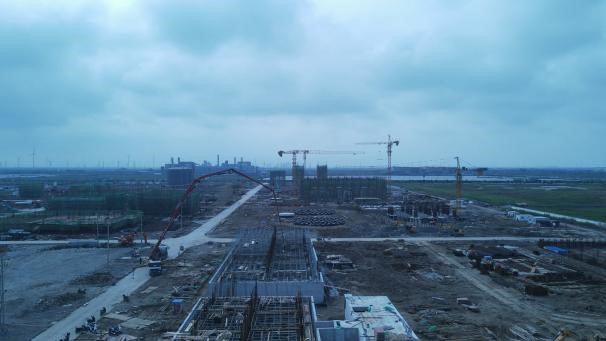

合成氨片区施工实录

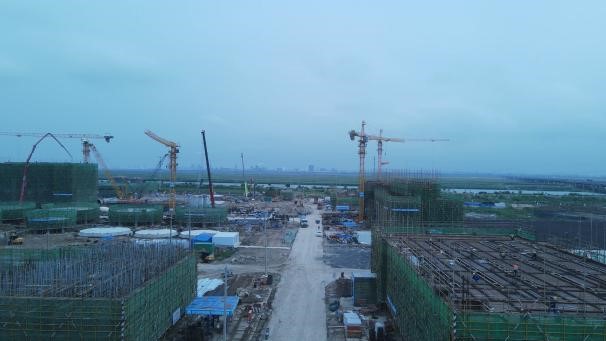

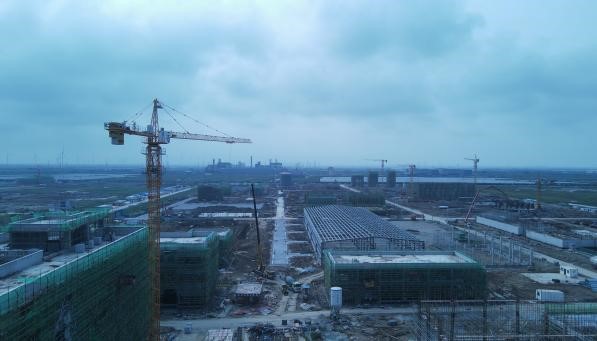

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

⑴联碱片区

上周完成消防管线26m,后期雨水管线24m,过路套管包封98m,雨水井浇筑4座,阀门井1座,累计完成地管施工21044米完成总量96%。

⑵合成氨片区

上周完成过路段消防管、后期雨水管共计26米,混凝土雨水井浇筑4座,球墨铸铁管铺设54米,混凝土双篦平篦式雨水口9座,累计完成地管施工16739.25米 完成总量89.1%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼、152中心控制室、151化验中心砌体及二构施工;340机电仪维修厂房钢结构屋面工程安装砌体及二构施工;510重碱车间滤过厂房V-51301ABδ=14mm壁板下料卷板拼接;532重灰工段6-11轴基础防腐;534碱包装及储运四层混凝土浇筑;509机柜间4、508机柜间3砌体级二构施工;550压缩及冷冻装置空冷器框架施工、厂房基础、压缩机基础、16-23轴柱浇筑。

⑵联碱二标段611盐硝车间破桩完成;523结晶工段框架6~10轴一层梁验收完成;614真空制盐循环水站外排水池土方回填;562联碱循环水站框架西侧池壁验收完成,水池破桩;524干铵工段7~12轴一层模板支撑架搭设;503变电所3外架搭设,内架开始搭设;525包装及储运8-16轴梁板模板铺设、1-7轴内架搭设;506机柜间1一层梁板柱梯浇筑;601变电所2外架搭设。

⑶联碱三标段410供水及消防水泵外架搭设;420脱盐水站5*6室外水池防水完成,9*16室外水池池壁模板安装;561事故水池外防水施工;540小苏打装置预埋盒安装;535成品库房承台梁垫层浇筑。

⑷合成氨一标段103综合楼四楼砌墙;三楼构造柱,腰梁浇筑;157备品备件库墙体砌筑;102食堂浴室食堂首层梁绑扎,立柱支模;104气防站二楼构造柱浇筑;505厂前区变电所二楼砌墙;280a换热站基础墙涂刷防腐。

⑸合成氨二标段271原料煤储运#2转运站五层脚手架搭设,钢筋绑扎,支模;汽车卸煤区,煤筒仓钢板桩整修;820合成氨循环水站塔下水池1支撑架搭设;塔下水池2首层梁柱浇筑;711煤浆制备二层脚手架搭设,梁板柱支模,钢筋绑扎,埋件安装;三层防护架搭设;763空分后备系统上部结构钢筋绑扎,预埋件安装,支模;831空分变电所二层脚手架搭设;761冷箱基础冷箱设备带板拼接施工,基础楼梯,底座安装;712汽化框架高压煤浆泵间桩基锚固钢筋焊接;713渣水处理集渣池支撑架搭设,支模,池壁防腐。

⑹合成氨三标段754氨库罐体焊接。

四、物资采购开展情况

完成新增采购计2项。截至目前,累计完成采购招标231项,8004台(套),总计合同金额185377.13632万元。
