连云港碱业有限公司搬迁升级改造项目周工作简报(第十八期)

发布时间:2023-08-08

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第18期



指挥部综合部编                       2023年7月31日

【简讯】

一、指挥部工作动态

7月24日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

7月26日,项目部召开会议,讨论第三方项目管理服务公司定标、十九期设备招标文件及技术规格书、项目部涉及人员安排、十四化建及二化建设备安装计划等有关事宜。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交271原料煤储运、280a换热站、101b、151、153、280b环境专业PDF图纸,523结晶分离工段、440污水回用水处理间、420脱盐水站上部结构图,531轻灰排架厂房吊车梁天窗屋面板、钢平台结构图及15.96m层升版结构图,601变电所2、410供水及消防泵房、525铵包装及储运、535成品库房、540小苏打装置电气图纸。

合成氨装置院:提交合成氨装置外管883单元升版结构图纸,720变换单元电气专业电子签章版图纸,740硫回收单元更新结构图纸。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工143.5米;各标段施工按计划有序推进中。

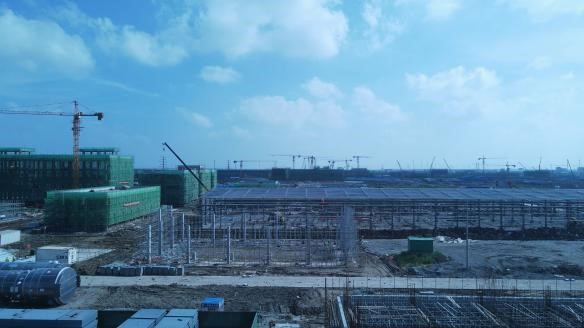

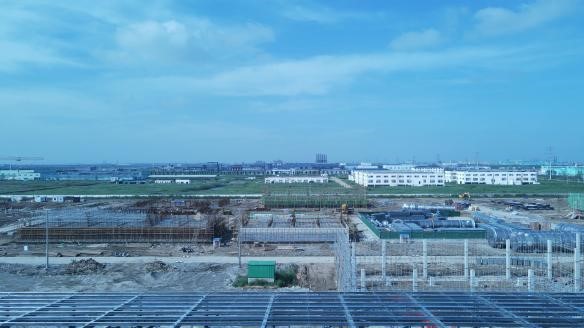

合成氨片区施工实录

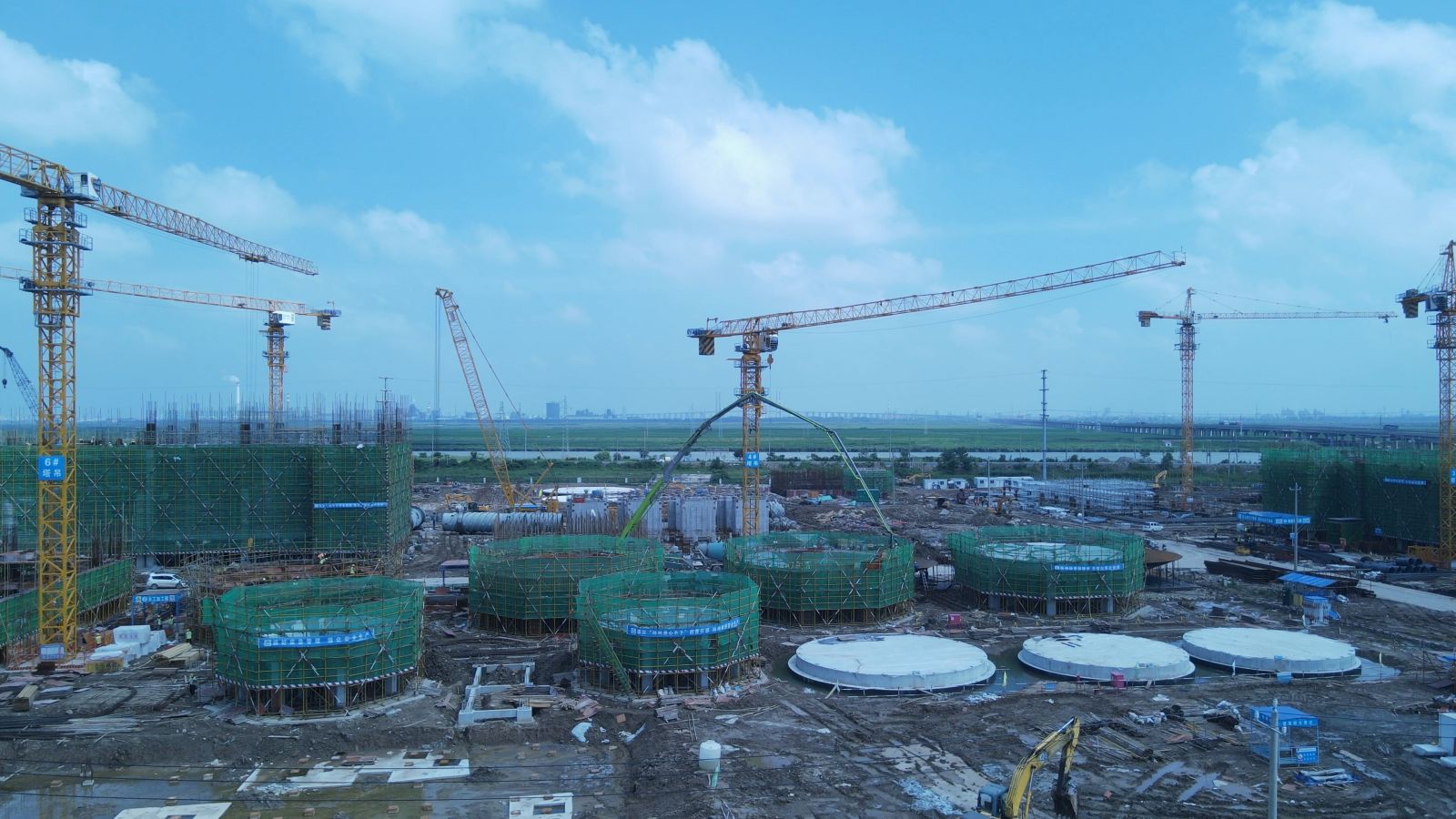

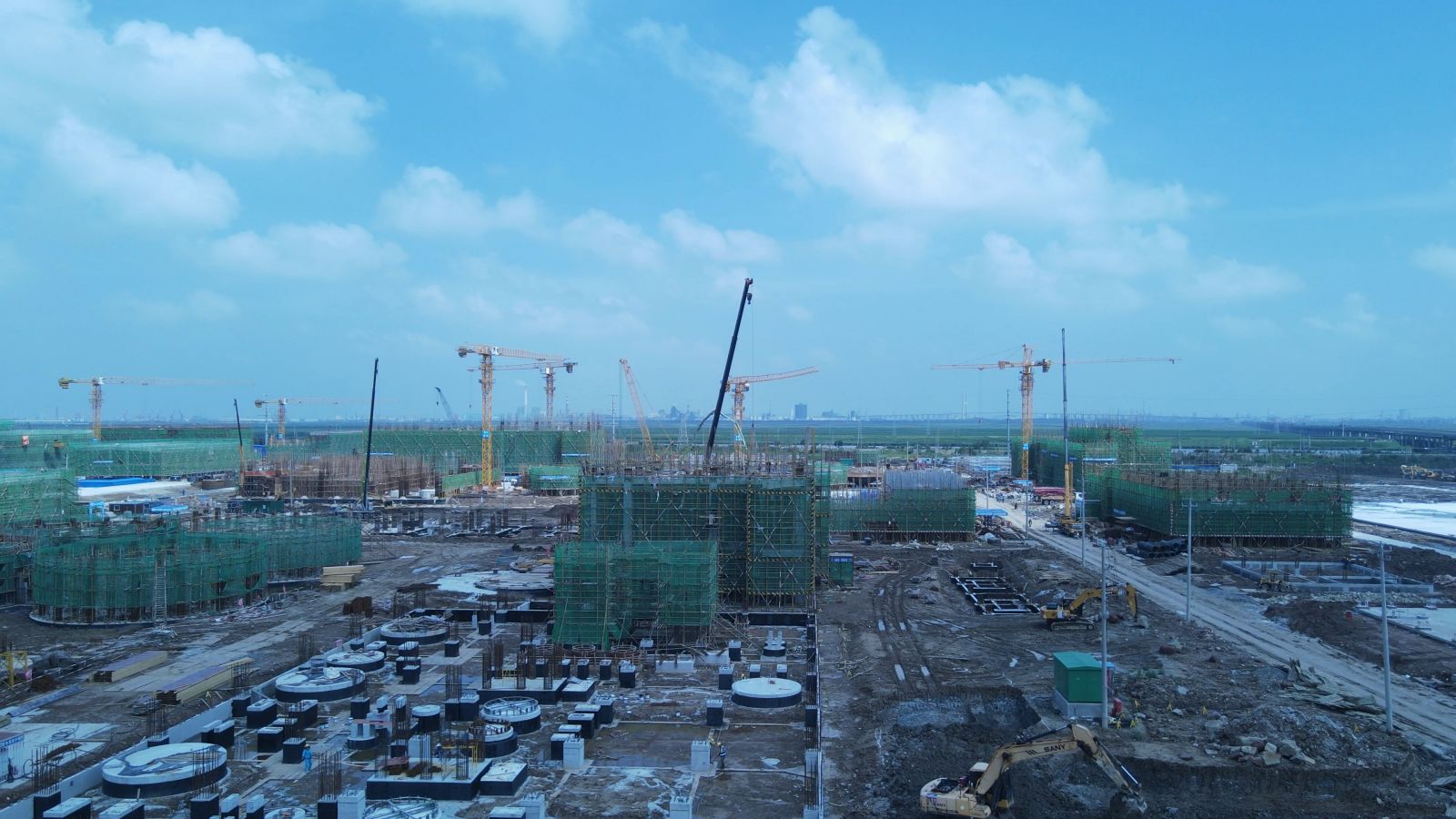

联碱片区施工实录



(二)分部分项工程进展

1、地管施工

⑴联碱片区

完成井室浇筑2座。累计完成地管施工20994米完成总量95.8%。

⑵合成氨片区

完成完成过路段消防管、初期雨水管共计89.5米,混凝土雨水井浇筑4座,球墨铸铁管铺设54米,混凝土双篦平篦式雨水口24座,累计完成地管施工16466.61米 完成总量88.1%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼砌体及二构施工;152中心控制室钢结构屋面安装,基础砖墙±0m以下砌筑;151化验中心地坪以下砌体施工准备;340机电仪维修厂房钢结构屋面工程,厂家预制加工完成;510重碱车间蒸吸罐区其他非标设备基础,V51301A/B顶板及加强筋拼装、V51301A溢流箱内加强筋安装;532重灰工段深基坑接桩,土方回填;280b换热站屋面钢结构工厂预制基础砖墙±0m以下砌筑;550压缩及冷冻装置空冷器框架,厂房基础浇筑。

⑵联碱二标段612芒硝输送二层预埋件安装;614真空制盐循环水站吸水池止水钢板焊接;524干铵工段7-15轴基础砖墙抹灰,1-6轴基础砖墙砌筑;503变电所3防沉板下土方回填打夯完成;525铵包装及储运8-16基础墙体抹灰,1-7轴基础回填打夯完成。

⑶联碱三标段420脱盐水站排架柱脚手架及外防护架;430污水处理污泥厂房二层内外架、好氧池内外墙脚手架搭设,综合池垫层砼浇筑;440污水回用调节池顶板拆除完成储药间设备基础模板;810火炬抽排水;118停车办公区转运砌体材料;540小苏打装置一层内架搭设,4个设备基础刷防腐;160编织袋库回填打夯;535成品库房3轴~44轴筏板钢筋模板,承台及基础梁开挖。

⑷合成氨一标段101a合成氨办公楼三楼构造柱腰梁支模;103综合楼二楼栏板支模;157备品备件库钢结构安装;102食堂浴室浴室支撑架搭设,梁底支模;280a换热站清理材料。

⑸合成氨二标段271原料煤储运破碎楼三层底板放线,#1转运站顶层梁板柱浇筑,#2转运站三层支撑架搭设,钢筋绑扎、支模,角撑、斜撑、围檩安装;820合成氨循环水站清净废水池上部结构,塔下水池墙壁支模;711煤浆制备二层脚手架搭设,钢筋绑扎,支模,安装预埋件,初期雨水池池壁钢筋绑扎,支模,支撑架搭设,套管安装;762压缩机厂房上部结构支模;761冷箱基础冷箱防护墙拆模;膨胀机房上部结构钢筋绑扎;712气化框架立柱脚手架搭设,钢筋绑扎,基础承台钢筋绑扎,支模,防腐;灌注桩施工;842空分机柜间钢筋绑扎;713渣水处理集渣池钢筋清理,设备基础预埋螺栓安装。

⑹合成氨三标段754氨库东侧管廊基础排水;720变换#2框架一层梁板支模;730低温甲醇洗基坑排水;884合成氨装置给排水管网基坑排水;751合成气压缩压缩机底部埋件安装;832煤储运变电所1层板底梁底埋件安装;752氨合成顶板支模;833合成氨变电所支撑架搭设;843合成氨装置控制室基础支模。

四、物资采购开展情况

完成新增采购计1项;。截至目前,累计完成采购招标229项,7997台(套),总计合同金额184520.30192万元。
