连云港碱业有限公司搬迁升级改造项目周工作简报(第十七期)

发布时间:2023-08-08

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第17期



指挥部综合部编                       2023年7月24日

【简讯】

一、指挥部工作动态

7月17日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。

7月19日,项目部召开地管施工安排、山西安装施工管控、南区偏桩施工计划、剩余物资采购等相关事宜讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

7月22日下午,项目部召开搬迁项目联席会。项目总指挥张卫民、执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理及项目部有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交510滤过装置屋面施工图、540小苏打、523结晶分离工段、524干铵22.3m结构图、真空制盐613湿盐仓输送升版结构图。

合成氨装置院:提交合成氨装置730低温甲醇洗单元电信专业电子签章版图纸、气化装置(712、713)、751合成气压缩(联合压缩厂房)、752氨合成、754氨库、810全厂火炬、885合成氨装置供电外线及照明电气专业电子签章版图纸,712单元升版图纸目录、升版和更新上部结构图,841合成氨机柜间、842空分机柜间升版基础图,832煤储运变电所电信专业电子签章版、754氨库消防专业电子签章版、712气化框架、841合成氨机柜间、842空分机柜间、883外管升版结构图。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工155.5米;各标段施工按计划有序推进中。

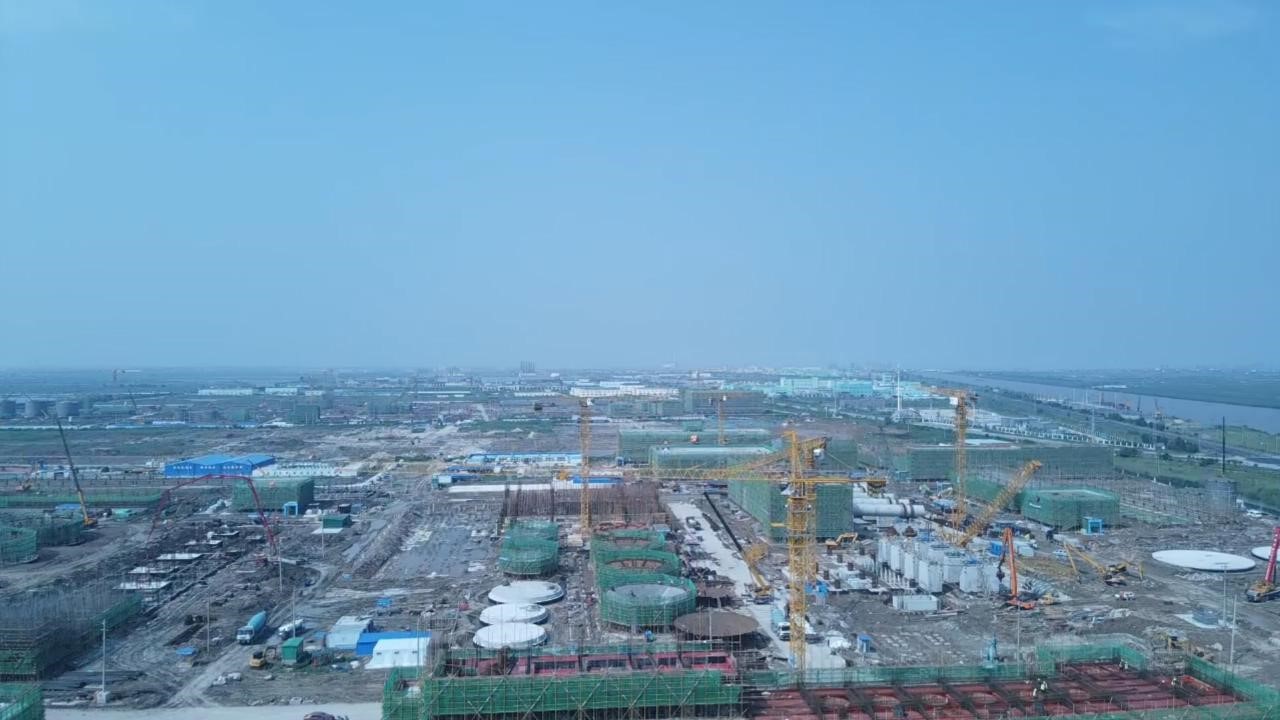

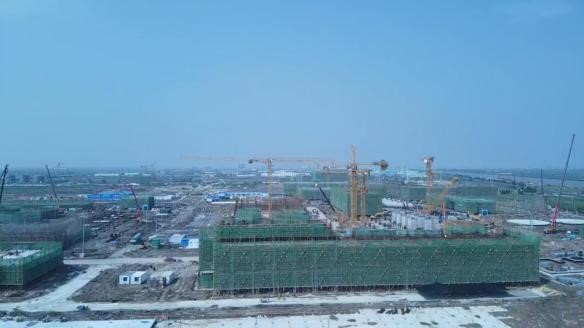

合成氨片区施工实录

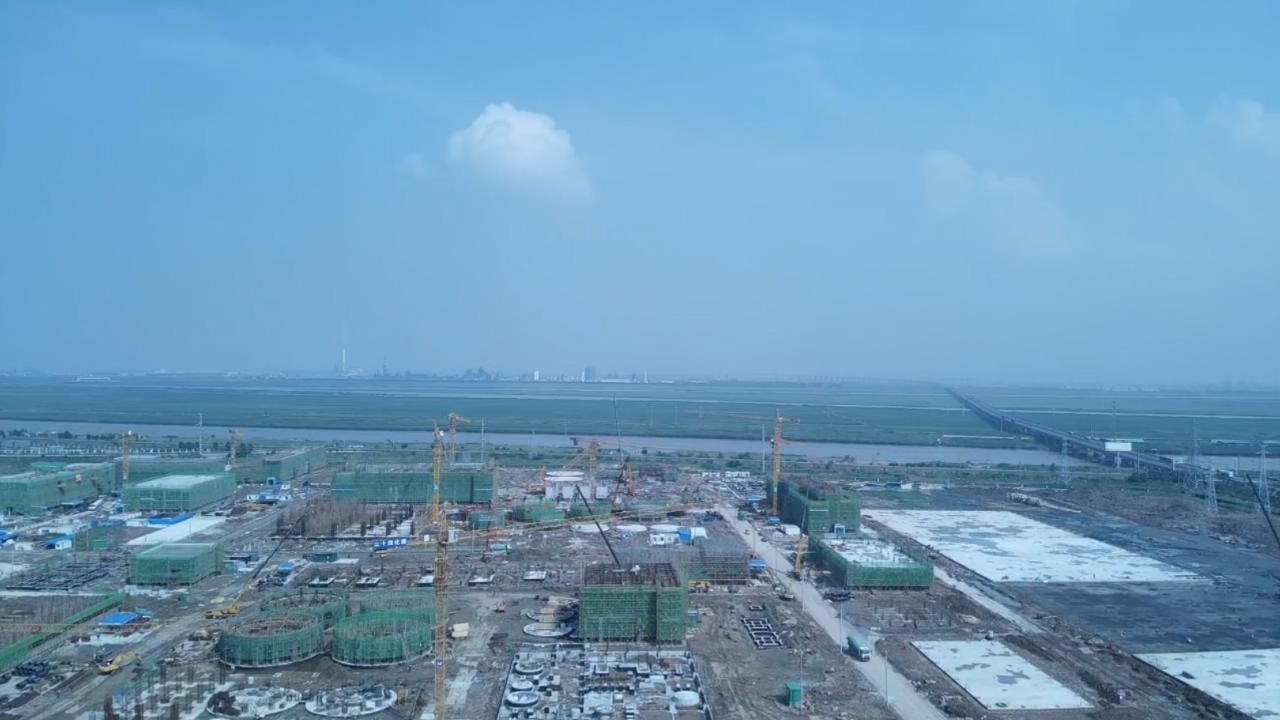

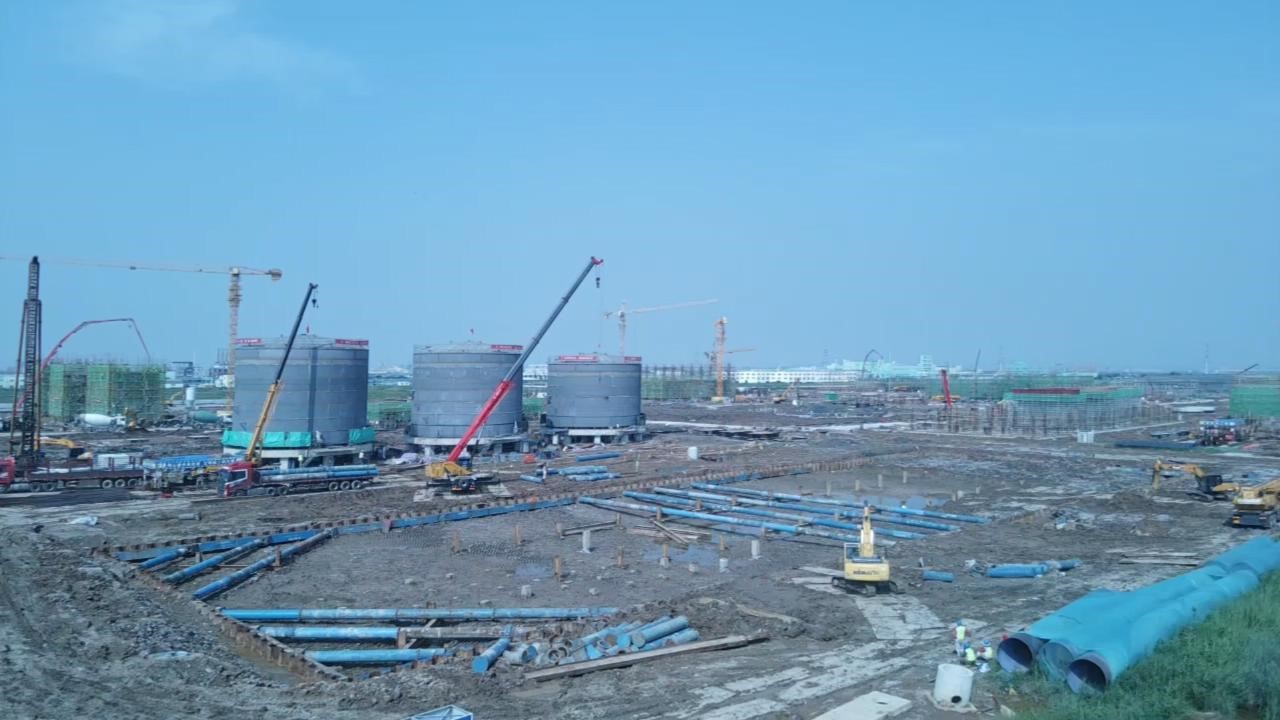

联碱片区施工实录



(二)分部分项工程进展

1、地管施工

⑴联碱片区

完成井盖预制及安装25个,配合道路施工进行雨水球墨铸铁管及篦子安装108m,过路管道包封36m,井室浇筑3座。累计完成地管施工20994米完成总量95.8%。

⑵合成氨片区

完成过路段消防管、初期雨水管共计11.46米,混凝土雨水井浇筑3座,混凝土双篦平篦式雨水口20座,累计完成地管施工16323.11米完成总量87.7%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼屋面女儿墙拆模养护;152中心控制室屋面钢结构进场,砌体施工;151化验中心四层支撑架搭设;340机电仪维修厂房钢结构工厂预制,砌体施工;510重碱车间V51301A设备中心筒与溢流箱合拢,氨II澄清桶安装,母液I澄清桶安装.管廊基础防腐回填;532重灰段深基坑回填、水池养护;280b换热站屋面钢结构工厂预制。

⑵联碱二标段610卤水精制一层浇筑完成;612芒硝输送梁底板模板铺设;523结晶工段框架基础土方分层回填、夯实;524干铵工段7-15轴设备基础螺栓焊接,基础短柱砼浇筑,基础砖墙砌筑;503变电所3基础防腐。

⑶联碱三标段420脱盐水站室外水池底板钢筋绑扎;810火炬基础短柱砼浇筑;561事故水池第一段砼浇筑完成,第三段开始钢筋绑扎;540小苏打装置基础防腐、4个设备基础养护;160编织袋库防腐粉刷;535成品库房33轴~44轴筏板钢筋模板安装、筏板砼浇筑、承台及基础梁开挖。

⑷合成氨一标段101a合成氨办公楼二楼圈梁及构造柱浇筑,三楼构造柱腰梁支模;103综合楼基础墙粉刷;二楼砌墙,栏板支模;157备品备件库钢结构安装;102食堂浴室固化土回填,脚手架地基整平;505厂前区变电所地圈梁拆模。

⑸合成氨二标段271原料煤储运立柱钢筋绑扎,支模;164临时渣库室内回填;159危废暂存间围墙防腐;820合成氨循环水站清净废水池上部结构钢筋绑扎,支模;711煤浆制备初期雨水池基础防线;762压缩机厂房上部结构支模;831空分变电所预埋件安装;712气化框架灌注桩施工;842空分机柜间基坑回填;713渣水处理集渣池基础钢筋绑扎;设备基础预埋螺栓安装。

⑹合成氨三标段754氨库管廊基础浇筑;720变换1#框架梁支模,#2框架埋件安装,3#框架3.95m处螺栓安装;730低温甲醇洗东侧设备基础上部基础支模,地坑垫层浇筑;884合成氨装置给排水管网挖取下层土方;751合成气压缩压缩机基础柱箍筋绑扎;841合成氨机柜间抗爆墙钢筋绑扎;843合成氨装置控制室桩基锚固筋焊接;740硫回收基坑挖土垫层支模。



四、物资采购开展情况

完成设备招标提案5项;新增采购计3项。截至目前,累计完成采购招标215项,5767台(套),总计合同金额184157.18594万元。
