连云港碱业有限公司搬迁升级改造项目
周工作简报
〔2023〕第16期
指挥部综合部编 2023年7月10日
【简讯】
一、指挥部工作动态
7月8日下午,项目部召开搬迁项目联席会。项目总指挥张卫民、执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理及项目部有关部门负责人参加会议。
二、设计工作开展情况
联碱及总体院:提交531轻灰23米层、523结晶分离工段结晶器上部结构图,535成品库房、562联碱循环水站、540小苏打装置环境专业PDF签名版图纸,410供水及消防泵房、523管廊栈桥、532重灰地面、531轻灰基础图,271筒仓筒仓、电缆桥架、地下煤廊施工图,540小苏打上部结构、510滤过16.7米层施工图。
合成氨装置院:提交711煤浆制备、713渣水处理、820合成氨装置循环水站、720变换、730低温甲醇洗单元环境专业电子签章版图纸,气化装置(711、712、 713 )、720变换、730低温甲醇洗、731液氮洗、740硫回收、751合成气压缩(联合压缩厂房)、752氨合成、771甲醇罐区、772装卸栈台、820合成氨装置循环水站消防专业电子签章版图纸,气化装置(711、712、713)、751合成气压缩(联合压缩厂房)暖通专业电子签章版图纸,713渣水处理、720变换、731液氮洗、740硫回收、751合成气压缩、752氨合成、754氨库单元电信专业电子签章版图纸,气化装置(712、713)、751合成气压缩(联合压缩厂房)、752氨合成、754氨库、810全厂火炬、885合成氨装置供电外线及照明电气专业电子签章版图纸。
三、工程实施推进情况
(一)整体形象进展
上周完成地管施工113.5米;各标段施工按计划有序推进中。

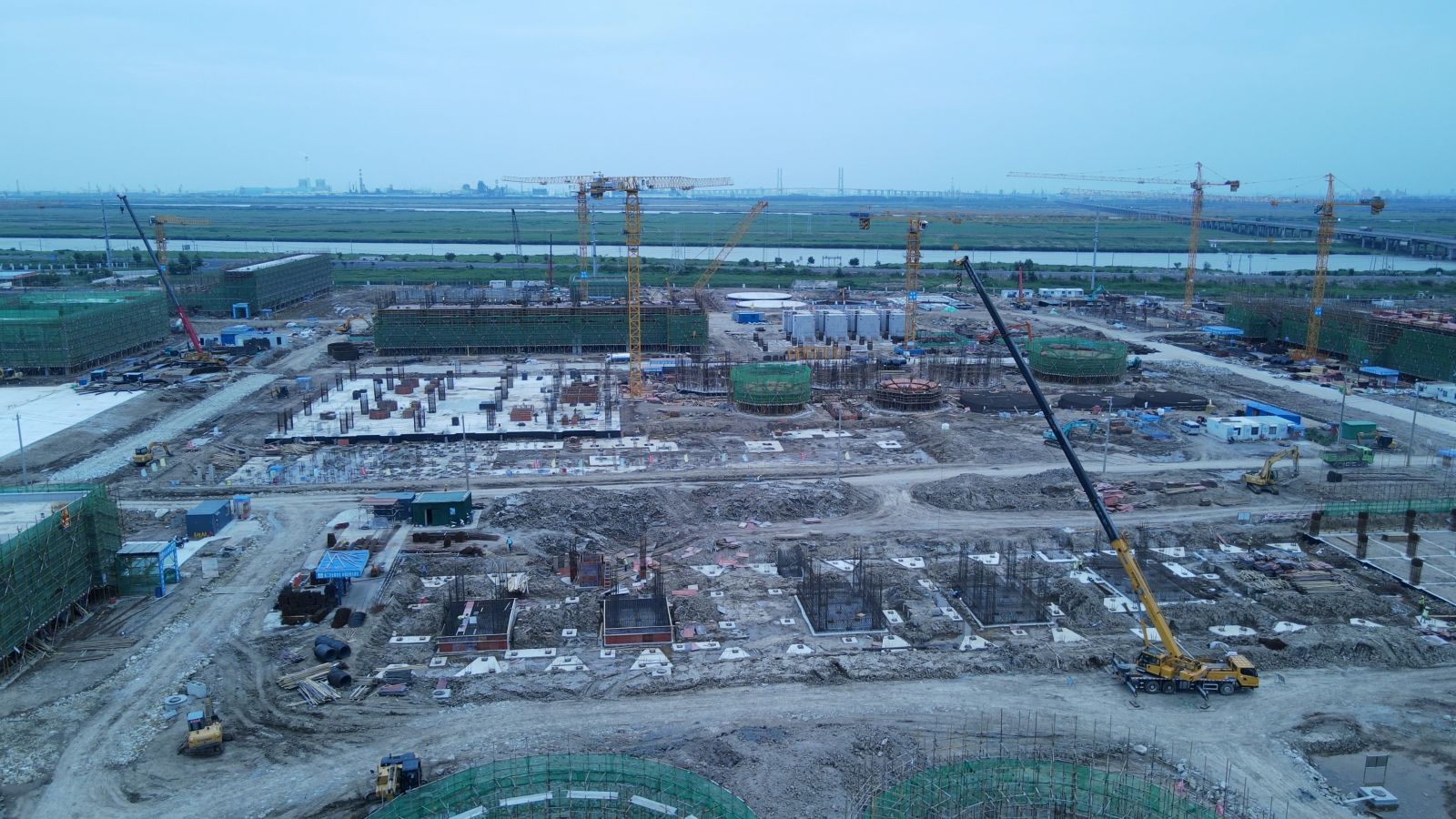

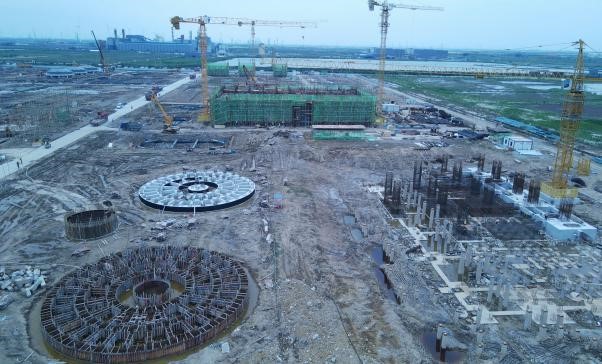

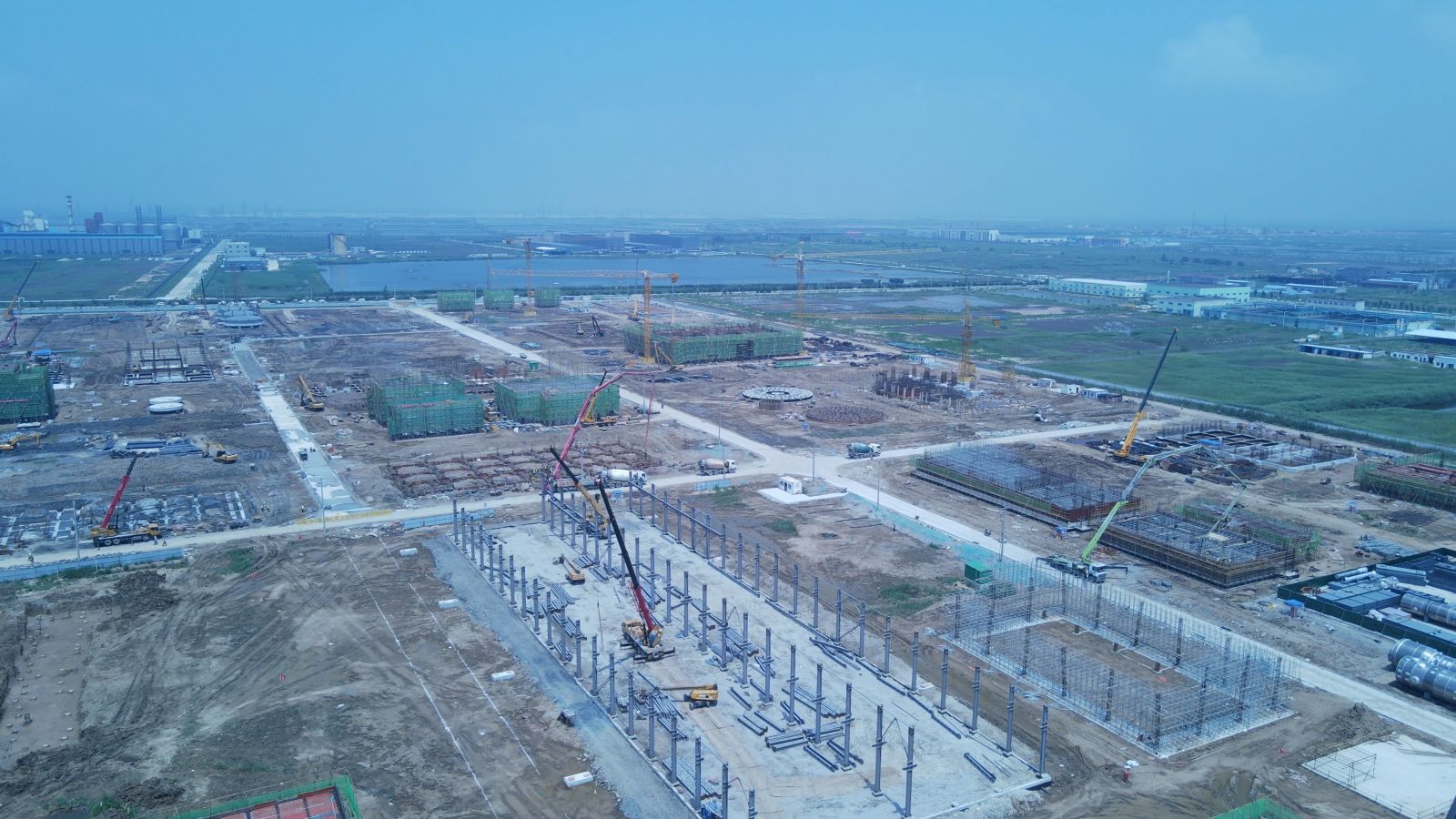

合成氨片区施工实录

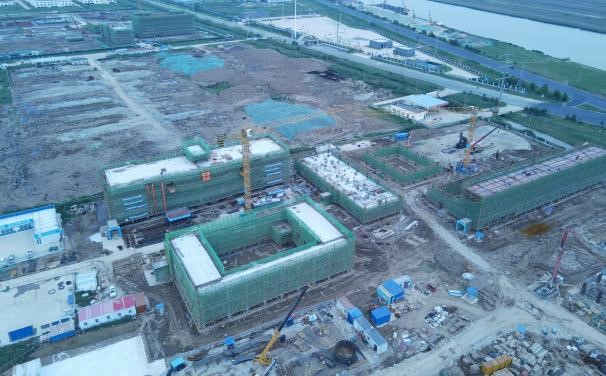

联碱片区施工实录
(二)分部分项工程进展
1、地管施工
合成氨片区
完成过路段消防管、初期雨水管共计86.5米,球墨铸铁管铺设27米,累计完成地管施工16311.65米,完成总量87.5%。
2、建筑工程施工
⑴联碱一标段101b联碱办公楼电气支架焊接;532重灰工段基础深基坑接桩钢筋绑扎、承台浇筑;501变电所1二层模板安装;550压缩及冷冻装置空冷器内外架搭设,压缩机基础钢筋绑扎。
⑵联碱二标段610卤水精制柱模板安装, 梁钢筋绑扎;614真空制盐循环水站垫层浇筑;562联碱循环水站水池养护,钢板桩进场;522母换工段一层梁埋件安装,柱模板加固;503变电所3承台钢筋绑扎。
⑶联碱三标段420脱盐水站水池做防水、设备基础回填;402净水站深基坑破桩清理、反应沉淀池钢筋安装;810基础钢筋绑扎,基础模板安装,水池模板安装;540小苏打装置基础构造柱模板安装;525成品库房桩头焊接、钢筋安装。
⑷合成氨一标段103综合楼基础墙构造柱浇筑;505厂前区变电所二层梁板支模;280a换热站绑扎柱筋。
⑸合成氨二标段271原料煤储运破碎楼一层梁板钢筋绑扎;820塔下水池2模板支设、钢筋绑扎;711煤浆制备安装预埋件;761冷箱基础混凝土养护,测温记录;842空分机柜间承台地梁模板拆除。
⑹合成氨三标段201燃料气焚烧炉二层梁板钢筋绑扎;754氨库管廊东侧基础支模;720变换3#框架柱钢筋绑扎;884合成氨装置给排水管网基坑中间支撑柱施工;752氨合成设备基础浇筑。
四、物资采购开展情况
完成竞争性谈判6项。截至目前,累计完成采购招标213项,5766台(套),总计合同金额180911.48万元。
