连云港碱业有限公司搬迁升级改造项目周工作简报(第十五期)

发布时间:2023-07-21

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第15期

指挥部综合部编 2023年7月4日



【简讯】

一、指挥部工作动态

696A4275

6月25日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

696A4343

7月3日上午,项目部召开搬迁项目联席会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理及项目部有关部门负责人参加会议。

7月3日中午,项目部围绕第三方项目管理公司招标模式、项目经理更换、施工现场值班安排、偏桩责任界定相关事宜开展讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交160编织袋库和535成品库房的钢结构部分、525铵包装及储运工段三层及以上、531轻灰15.960m层结构图,606机柜间2地面设备、510滤过升版、523结晶分离工段升版、531轻灰、532重灰地面基础图,540小苏打、550压缩及冷冻装置、613湿盐仓输送上部施工图,510滤过16.7m层、滤过顶层施工图,420脱盐水站、 440污水回用水处理间屋架部分施工图。

合成氨装置院:提交882合成氨装置总图、740硫回收、751合成气压缩单元环境专业电子签章版,712气化框架单元、730低温甲醇洗单元、740硫回收单元、883合成氨装置外管上部结构图升版,712基础图升版。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工272.5米;各标段施工按计划有序推进中。

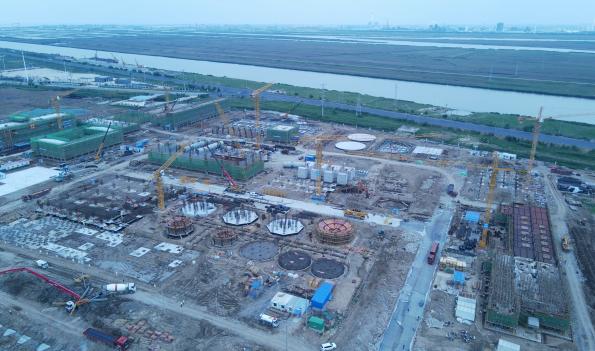

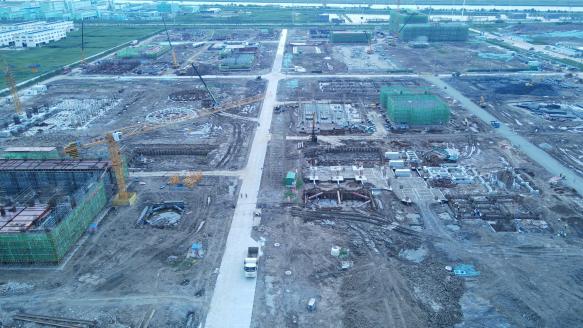

 北区2 北区3

合成氨片区施工实录

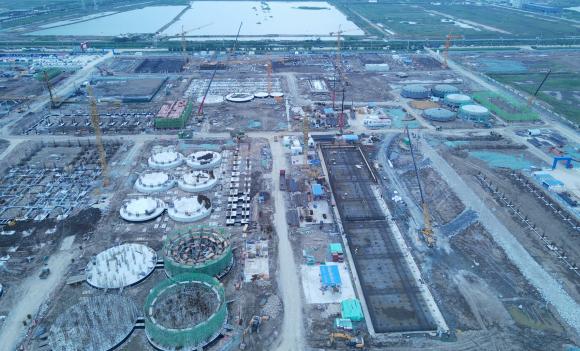

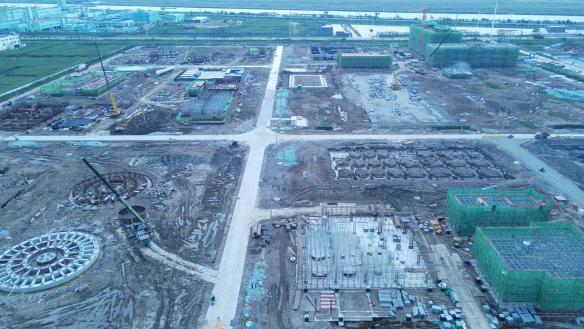

南区3  南区4

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

⑴联碱片区

完成消防管道铺设35米,雨水管道铺设55米,累计完成地管施工20944米,完成总量95.8%。

⑵合成氨片区

完成过路段消防管、初期雨水管共计92.5米,球墨铸铁管铺设90米,累计完成地管施工16198.15米,完成总量87.1%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼电气支架焊接;151化验中心二层模板支架搭设;510重碱车间滤过基础土方整平,内架垫层浇筑;532重灰工段基础深基坑土方开挖;504变电所4电缆沟壁板拆模养护;550压缩及冷冻装置空冷器内外架搭设。

⑵联碱二标段610卤水精制内架搭设;614真空制盐循环水站支撑焊接;562联碱循环水站止水钢板焊接;613湿盐仓储输送刷涂防腐,土方回填。

⑶联碱三标段402净水站深基坑破桩;440污水回用调节池安装池埋件,焊接防雷接地;810火炬塔架基础短柱箍筋绑扎;118停车办公区主体现浇结构混凝土浇筑;540小苏打装置基础墙砌筑。

⑷合成氨一标段101a合成氨办公楼顶层清理;103综合楼顶层楼梯间钢筋绑扎,铺设模板;102食堂浴室基础墙刷涂防腐;104气防站二层楼面,框架梁钢筋绑扎;505厂前区变电所二层支撑架搭设。

⑸合成氨二标段711煤浆制备预埋件安装;762压缩机厂房立柱钢筋绑扎;763空分后备系统支撑架搭设;831空分变电所上部结构模板支设,焊接防雷接地;761冷箱基础冷箱预埋件安装;842空分机柜间基础模板支设。

⑹合成氨三标段201燃料气焚烧炉二层梁板模板支设;754氨库锚固筋焊接;731液氮洗基础模板拆除;884合成氨装置给排水管网钢板桩施打;751合成气压缩剩余基础模板支设;772装卸站台基础混凝土养护;752氨合成设备基础模板支设;833合成氨变电所基础钢筋绑扎。

四、物资采购开展情况

完成新增采购计1项;比价采购2项;竞争性谈判3项。截至目前,累计完成采购招标207项,5425台(套),总计合同金额177359.40万元。
