连云港碱业有限公司搬迁升级改造项目周工作简报(第十四期)

发布时间:2023-07-05

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第14期

指挥部综合部编 2023年6月27日



【简讯】

一、指挥部工作动态

6月19日上午,搬迁改造项目部召开周例会。项目副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

6月22日至23日,项目部召开第三方咨询服务公司见面会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。



696A4081

6月24日下午,项目部召开搬迁项目联席会。项目执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理及项目部有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交531轻灰工段 532重灰工段照明、550冷冻部分地上结构施工图,污水处理430上部结构图升版。

合成氨装置院:提交711煤浆制备、713渣水处理、720变换、751合成气压缩、831空分变电所、883合成氨装置外管、884合成氨事故水池上部结构图,752氨合成单元和820合成氨装置循环水站升版及新增结构图。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工106米;各标段施工按计划有序推进中。

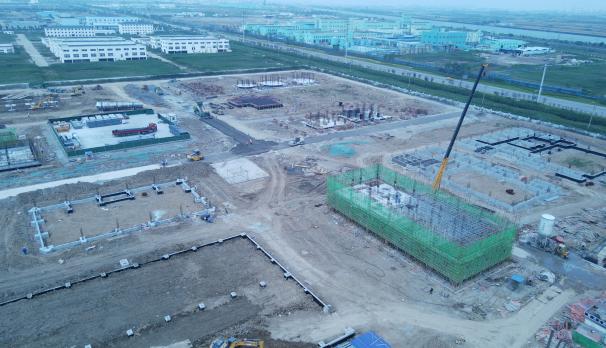

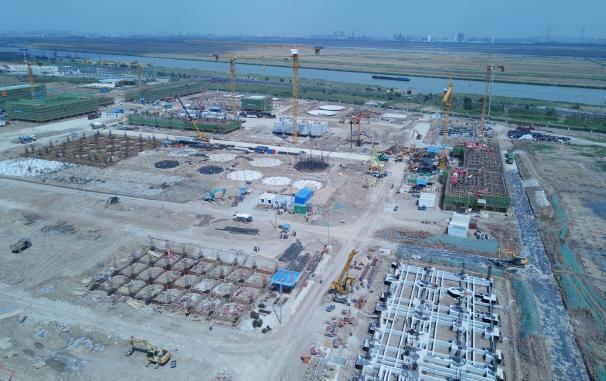

北区3 北区2

合成氨片区施工实录

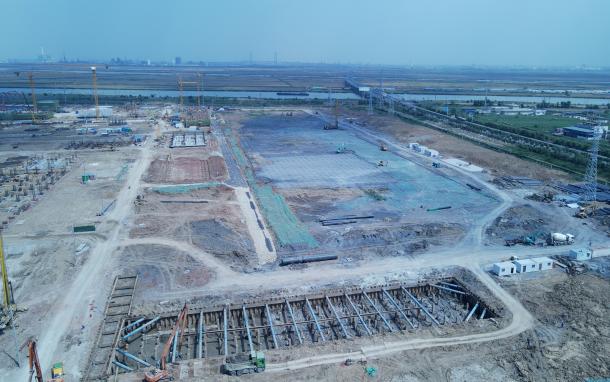

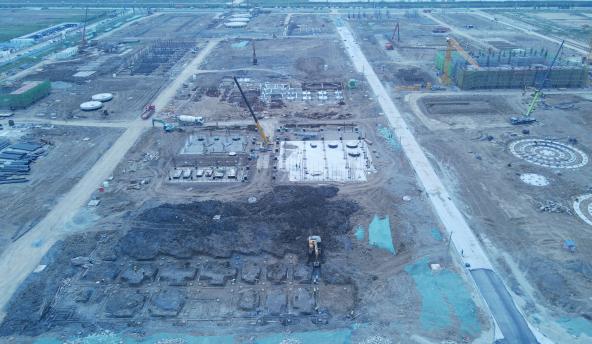

南区1 南区2

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

合成氨片区

完成过路段消防管、后期雨水管共计72米,球墨铸铁管铺设34米,累计完成地管施工16015.65米 完成总量85.6%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼屋面楼梯模板安装、钢筋绑扎;152中心控制室二层模板出料;151化验中心二层梁钢筋绑扎;340机电仪维修厂房屋面模板安装;510重碱车间滤过基础回填;531轻灰工段二层板养护,柱筋绑扎;508机柜间3屋面模板安装,梁钢筋施工;550压缩及冷冻装置基础开挖。

⑵联碱二标段610卤水精制基坑回填;523结晶工段V52309B母液桶梁底模板安装,柱钢筋绑扎;613湿盐仓储输送基础混凝土养护;503变电所3土方开挖;525铵包装及储运土方开挖。

⑶联碱三标段410供水及消防泵房模板安装;420脱盐水站设备基础养护;402净水站水池开挖;430污水处理好氧池底板钢筋绑扎;810火炬塔架基础回填;118停车办公区主体现浇结构模板安装;160编织袋库筏板基础钢筋安装;535成品库房部分垫层浇筑。

⑷合成氨一标段101a合成氨顶层清理;103综合楼顶层楼梯间铺设模板;157备品备件库回填碎石并压实;102食堂浴室基础墙刷涂防腐;104气防站二层支撑架搭设;505厂前区变电所一层框架梁钢筋绑扎。

⑸合成氨二标段711煤浆制备首层梁模板支设;762压缩机厂房上部结构模板支设;763空分后备系统支撑架搭设;761冷箱基础预埋件安装;712气化框架塔吊旁部分承台混凝土养护;842空分机柜间基础钢筋绑扎。

⑹合成氨三标段201燃料气焚烧炉一层水电预埋件安装;754氨库管廊基底清槽;731液氮洗基础钢筋绑扎;730低温甲醇洗南侧管廊,设备基础部分浇筑;884合成氨装置给排水管网钢板桩施打;751合成气压缩设备基础模板支设;772装卸站台基础模板支设;752氨合成基础钢筋绑扎;833合成氨变电所桩基锚固筋焊接。

四、物资采购开展情况

新增采购计划3项;竞争性谈判3项。截至目前,累计完成采购招标202项,3945台(套),总计合同金额174580.17万元。
