指挥部综合部编 | 2023年6月19日 |
【简讯】
一、指挥部工作动态
6月12日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
6月12日下午,项目部召开智能工厂建设方案提报会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
6月17日上午,连云港市建筑设计院组织专家在项目部会议室召开712气化框架偏桩专家论证会。项目执行指挥高二飞,申峰监理、山西安装、中新岩土主要负责人及项目部相关部门负责人参加会议。
6月13日上午,株式会社MARUICHI社长上野惠、副总经理高井悟、营业部长郑成德一行到碱业公司搬迁改造项目部参观。碱业公司党委书记、董事长张卫民,副总经理、党委委员杨全及相关部门责任人陪同参观。
6月17日下午,项目部召开搬迁项目联席会。项目副总指挥姜自成、执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理及项目部有关部门负责人参加会议。
二、设计工作开展情况
联碱及总体院:提交550压缩及冷冻装置防雷接地、全厂道路埋管、防雷接地图;280换热站(南区)地面基础和暖通支墩、420脱盐水站排架柱、534碱包装及储运上部四层(22米层)及以上、612芒硝包装仓储、540小苏打6米层、522母换工段上部、532重灰20米层、510滤过11米层、583管廊上部结构施工图;523结晶器框架施工图;524干铵工段设备基础、8.5米层结构图;550压缩及冷冻装置基础升版施工图;440污水回用水处理间升版施工图。
三、工程实施推进情况
(一)整体形象进展
上周完成地管施工566.65米;各标段施工按计划有序推进中。

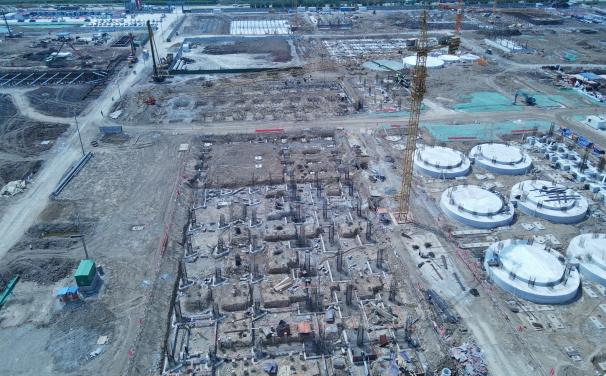

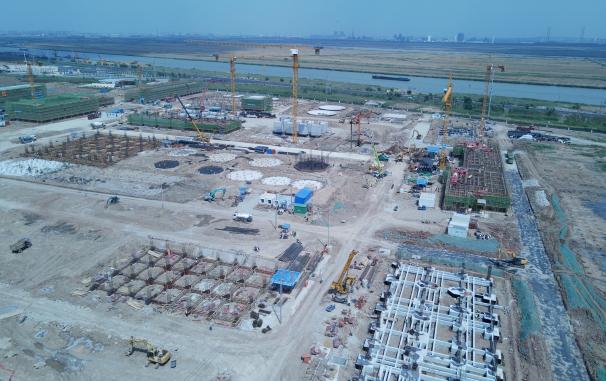

合成氨片区施工实录

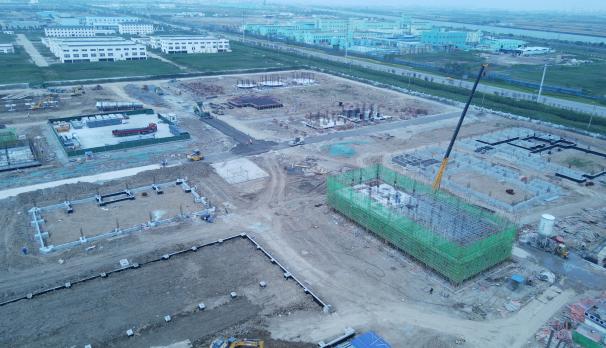

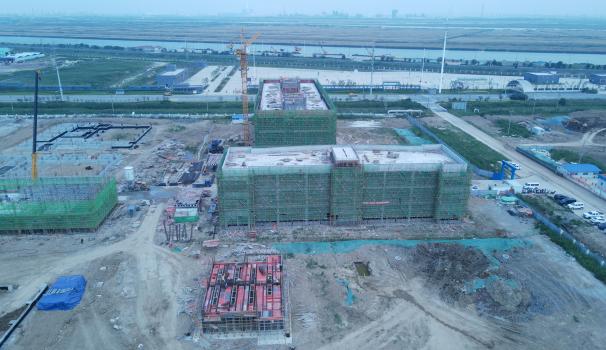

联碱片区施工实录
(二)分部分项工程进展
1、地管施工
⑴联碱片区
完成消防管线开挖铺设48米,后期雨水管线开挖铺设48米,铸铁管线铺设200米,累计完成地管施工20874米,完成总量94.7%。
⑵合成氨片区
完成过路段消防管、后期雨水管共计157.65米,铸铁管线铺设113米,累计完成地管施工15909.65米 完成总量85%。
2、建筑工程施工
⑴联碱一标段101b联碱办公楼二层模板材料出料、屋面楼梯模板安装;152中心控制室屋面浇筑;340机电仪维修厂房柱模板安装、一层模板拆除;532重灰工段基础深基坑钢板桩施工,基础模板安装;508机柜间3屋面内架搭设、二层柱钢筋绑扎;501变电所1基础土方回填。
⑵联碱二标段610卤水精制框架基础墙砌筑,构造柱模板安装完成、浇筑;614真空制盐循环水站钢板桩施工;503变电所3土方开挖;613湿盐仓储输送承台钢筋绑扎,承台模板安装。
⑶联碱三标段410供水及消防泵房基础承台钢筋绑扎、承台支模;420脱盐水站设备基础钢筋绑扎、设备基础支模、基础外墙砌筑;402净水站土方开挖、反应沉淀池基础垫层修补,加药间基础墙体地梁木工支模;810火炬塔架基础浇水养护;540小苏打装置室外设备基础开挖。
⑷合成氨一标段101a合成氨办公楼基础墙砌筑;103综合楼顶层楼梯间支设排架;157备品备件库土方回填;102食堂浴室基础墙抹砂浆,刷涂防腐;104气防站二层支撑架搭设;280a换热站承台地梁混凝土养护;
⑸合成氨二标段271原料煤储运1#转运站上部结构钢筋绑扎,钢板桩施打;820合成氨环水站梁钢筋绑扎,清净废水池钢板桩施打;711煤浆制备首层立柱梁钢筋绑扎;762压缩机厂房独立柱基础模板支设;831空分上部结构钢筋制作,基坑土方回填。
⑹合成氨三标段201燃料气焚烧炉5.7m底层模板支设;754氨库罐基础结构交接;752氨合成部分垫层浇筑;833合成氨变电所基坑土方挖取。
四、物资采购开展情况
完成设备招标提案4项;新增采购计划3项;比价采购5项;竞争性谈判1项。截至目前,累计完成采购招标195项,3800台(套),总计合同金额171332.23万元。
