连云港碱业有限公司搬迁升级改造项目周工作简报(第十二期)

发布时间:2023-06-19

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第12期

指挥部综合部编  2023年6月12日

【简讯】

一、指挥部工作动态

696A1280

6月5日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

696A1782

6月6日下午,项目部召开工程量签证管理办法讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

6月6日下午,项目部召开库管方案讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

6月6日下午,项目部召开剩余物资采购模式讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

696A2044,696A2175

696A2274

696A2399

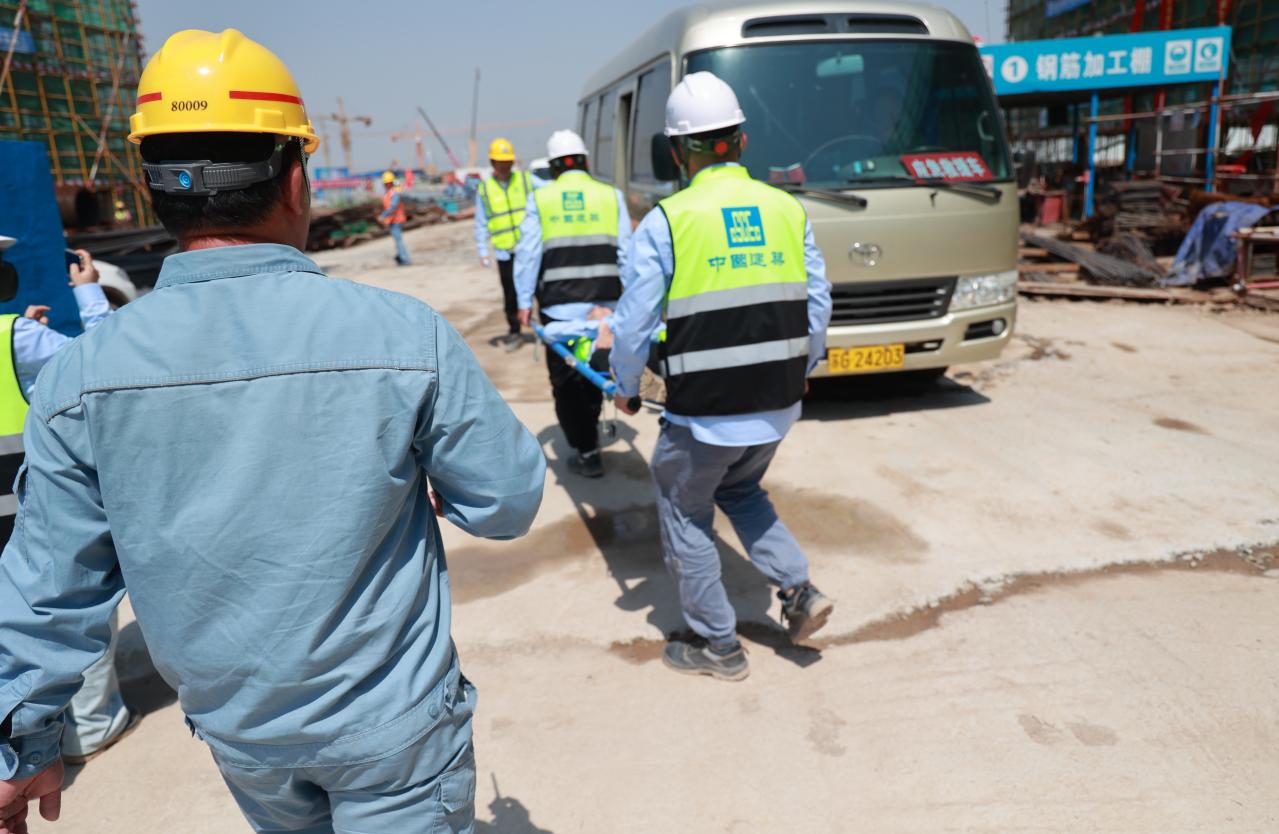

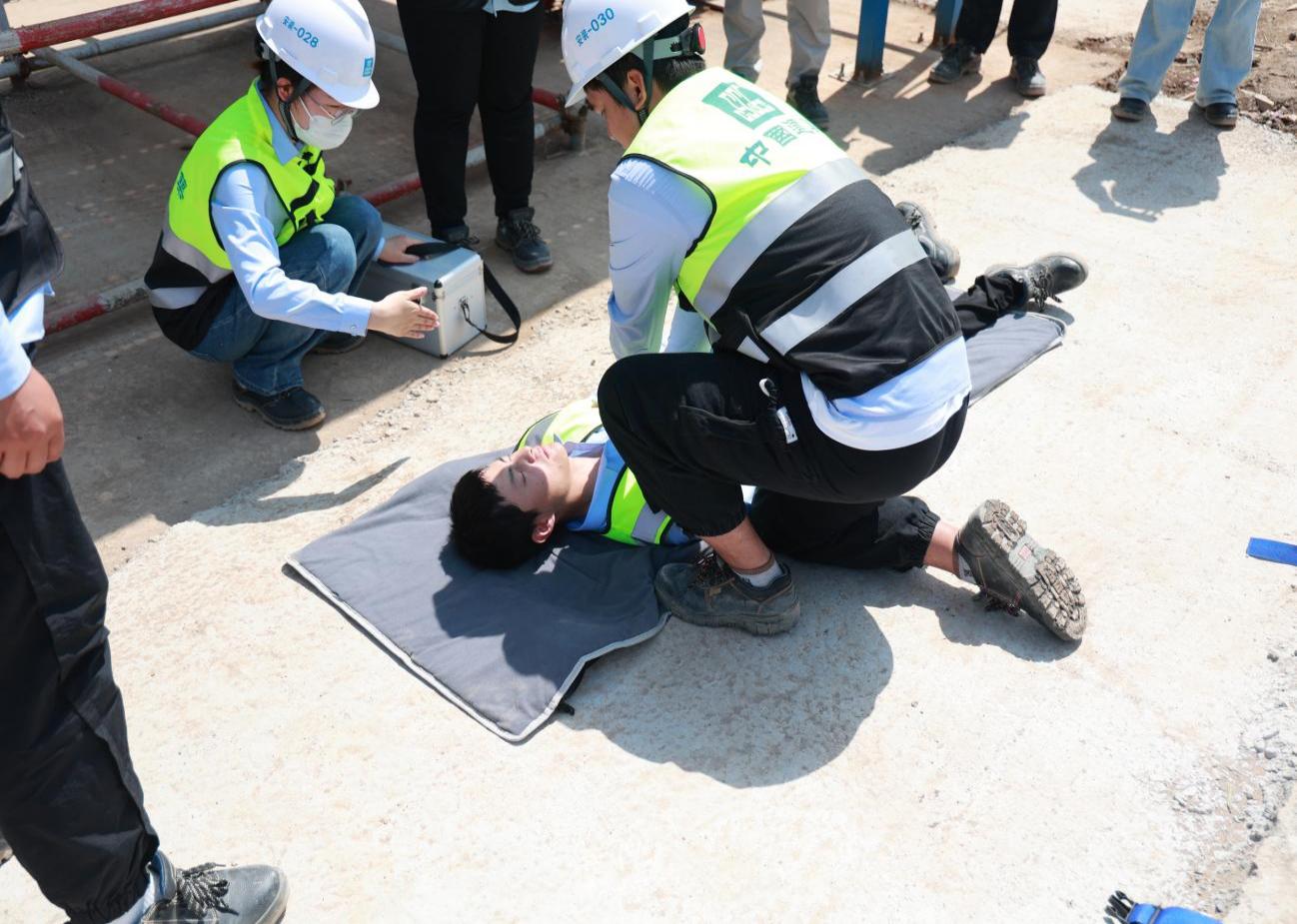

6月9日上午,项目部在中建公司101B办公楼进行应急预案演练。项目总指挥张卫民、执行指挥高二飞,十四化建、中化二建、中化三建、山西安装、宁波公司项目经理及项目部有关部门责任人参加演练。

6月9日下午,项目部召开偏桩设计推进会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。

6月9日下午,项目部召桩基超量施工专题会。项目总指挥张卫民、执行指挥高二飞,桩基单位、监理单位、审计单位及项目部有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交584水池、401取水站施工版;402净水站、510碳化厂房、531轻灰4.460米、10.46米层、532 重灰13米层、534 碱包装及储运二三层、280换热站结构图;510滤过装置地面设备基础取消待定、首层二层圈梁构造柱图纸、楼梯图纸;550压缩及冷冻装置室内基础图;301总降图纸;583联碱外管基础图纸;504变电所4、505厂前区变电所电气图。

合成氨院:提交713渣水处理单元升版基础图和上部结构图、膨胀机房内混凝土平台图纸升版。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工915米;各标段施工按计划有序推进中。

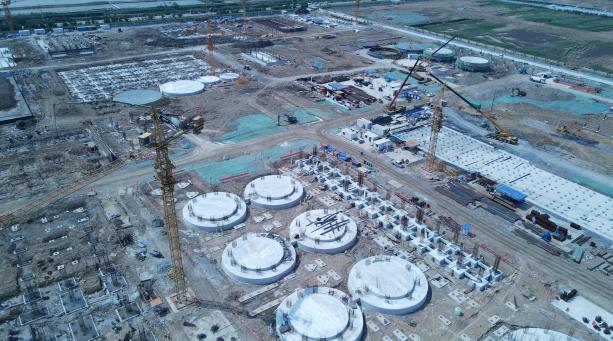

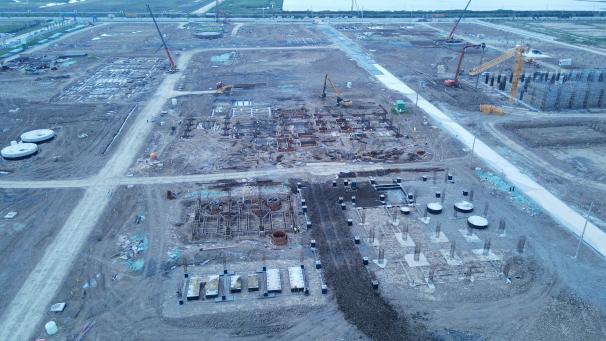

北区4 北区3

合成氨片区施工实录

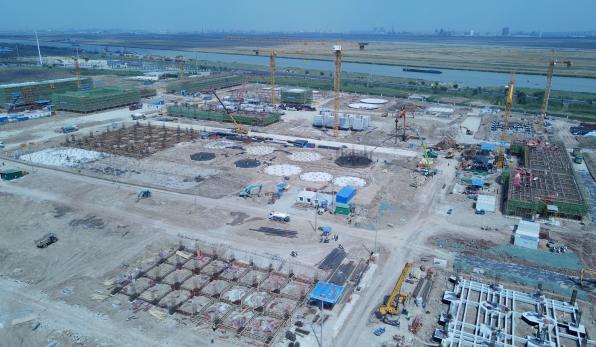

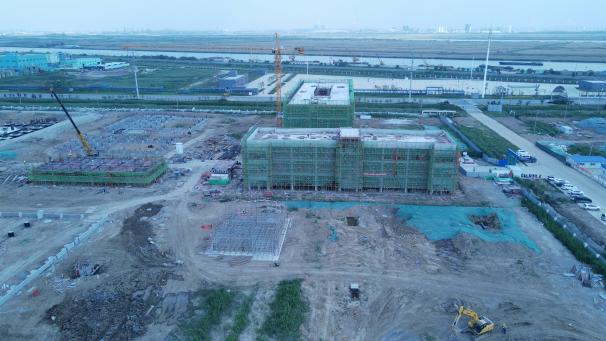

南区1  南区2

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

⑴联碱片区

完成消防管线开挖铺设526.5米,后期雨水管线开挖铺设183.5米,球墨铸铁管铺设50米,累计完成地管施工20578米,完成总量93.4%。

⑵合成氨片区

完成过路段消防管、后期雨水管共计108米,球墨铸铁管铺设47米,累计完成地管施工15639米,完成总量83.8%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼二层模板支架拆除;151化验中心二层板模板安装;152中央控制室屋面钢筋绑扎;340机电仪维修车间混凝土浇筑养护;碳化区域桩基纠偏;蒸吸工段氨II澄清桶第1个基础浇筑;531轻灰工段4#5#炉体滚圈吊装,斜铁、定位块安装;501变电所1基础模板安装;504变电所4基础浇筑;508机柜间3二层模板安装;509机柜间4混凝土养护。

⑵联碱二标段522母换工段承台地梁、罐基础浇筑完成;523结晶分离工段框架BC轴基础具备浇筑条件;524干铵工段承台钢筋绑扎完成;610卤水精制工段基础墙砌筑完成,防腐完成;桶区原卤桶壁板第一圈完成安装,罐顶组对完成;611盐硝车间桩基纠偏;611盐硝车间桶区桶区承台基础浇筑完成;612芒硝包装仓储工基第3轴挡墙浇筑完成;614真空制盐循环水站基础筏板浇筑完成。

⑶联碱三标段540小苏打装置基础防腐;420脱盐水站室外7个罐基础打磨;410供水及消防泵房桩基纠偏;402净水站深基坑钢板桩支护完成;430污水处理浓缩池底板浇筑完成;440污水回用调节池底板浇筑完成;810火炬塔架基础具备浇筑条件。

⑷合成氨一标段101a合成氨办公楼楼梯间、女儿墙砼浇,砖基础砌筑;104气防站一层梁板柱支模,一层柱砼浇筑;157备品备件库砖基础砌筑;280a换热站承台地梁砼浇筑。

⑸合成氨二标段1、2#转运站筏板混凝土浇筑;破碎楼基础混凝土浇筑;164临时渣库短柱模板支设完成;159危废暂存间基础防腐、回填;711煤浆制备棒磨机1~3基础+4.1m混凝土浇筑及养护;831空分变电所基础承台、地梁混凝土浇筑完成及养护;764仪表空压站基础混凝土浇筑完成及养护;压缩机厂房模板拆除、基础防腐。

⑹合成氨三标段变换1#框架基础防腐及、填完,2#框架基础浇筑,3#框架及管廊基础柱浇筑;装卸栈台基础钢筋安装;氨库B、C罐基础顶板浇筑;燃料气焚烧炉一层脚手架搭设完成、顶板模板安装完成。

四、物资采购开展情况

新增采购计划6项;竞争性谈判1项。截至目前,累计完成采购招标194项,3791台(套),总计合同金额171208.31万元。
