〔2023〕第11期
指挥部综合部编 | 2023年6月5日 |
【简讯】
一、指挥部工作动态
5月29日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
6月1日上午,江苏油田副总经理周宇成、江苏油田高级专家王小川一行赴碱业公司搬迁升级改造项目部协商供卤管线铺设相关事宜。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
6月3日下午,项目部于三化建会议室召开首次联席会。 项目副总指挥姜自成、执行指挥高二飞,监理、设计、检测、审计单位现场负责人,六个主标段、地管、桩基、道路、供电、消防等参建单位项目经理、执行(施工)经理及项目部有关部门负责人参加会议。
二、设计工作开展情况
联碱及总体院:提交550压缩及冷冻装置压缩设备基础开槽、510重碱装置钢结构备料版,540小苏打、535成品仓库基础施工图,510重碱装置一层梁板柱、522母换工段首层、设备基础及钢平台施工图。430污水处理剩余、440污水回用水处理间水池部分、612芒硝包装仓储第一层结构图。
合成氨院:提交763空分消音塔、仪电支架施工图及后备系统升版结构图,883合成氨装置外管、740硫回收升版基础图、凝结水回收装置。
三、工程实施推进情况
(一)整体形象进展
上周完成地管施工99米;各标段施工按计划有序推进中。

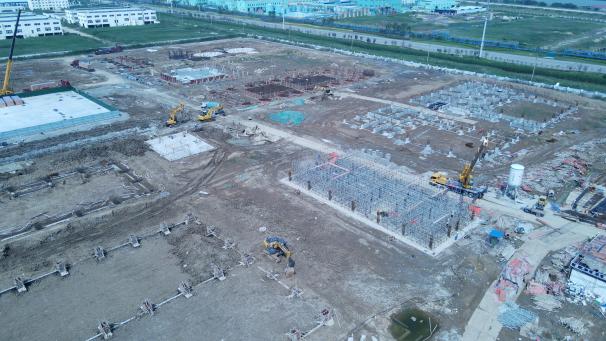

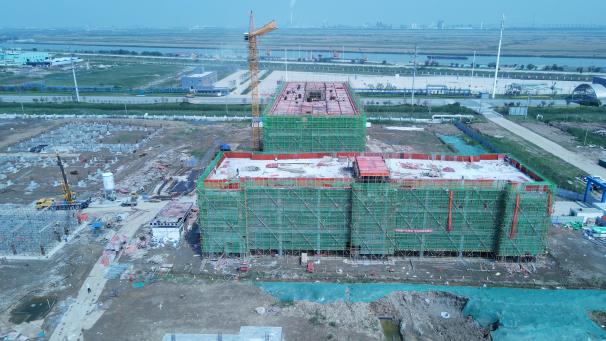

合成氨片区施工实录

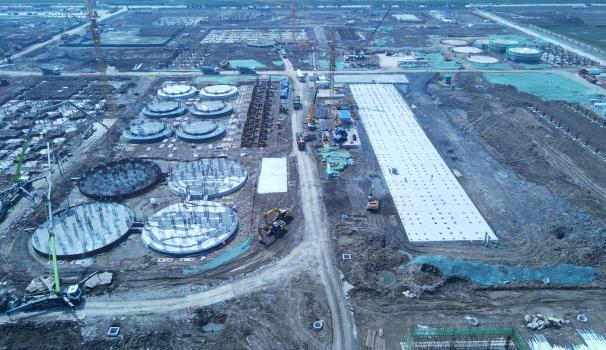

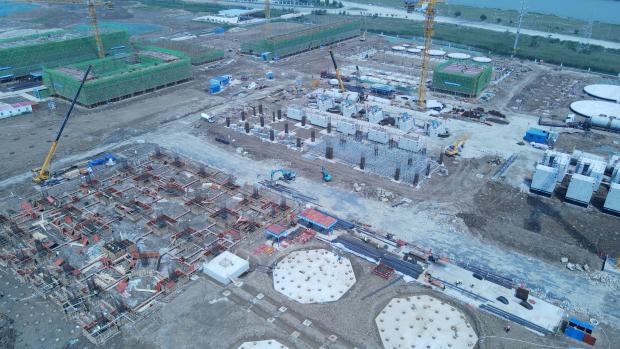

联碱片区施工实录
(二)分部分项工程进展
1、地管施工
合成氨片区完成段消防管、生活水管、循环水管线共计63米,球墨铸铁管铺设36米。截至目前,合成氨片区累计完成地管施工15484米,完成总量83.3%。
2、建筑工程施工
⑴联碱一标段101b联碱办公楼完成三层柱钢筋绑扎 ,已具备浇筑条件;151化验中心完成二层模板支架搭设;340机电仪维修车间完成三层板模板安装、钢筋绑扎;滤过厂房完成基础钢筋绑扎、模板安装;蒸吸工段完成管廊基础垫层浇筑;531轻灰工段完成驮轮底座找正;508机柜间3完成二层模板支架搭设;509机柜完成屋面混凝土浇筑。
⑵联碱二标段522母换工段完成承台地梁、罐基础钢筋绑扎;610卤水精制工段完成基础浇筑、防腐;613湿盐仓储输送完成土方开挖;614真空制盐循环水站完成筏板基础浇筑,钢板桩支护方案专家论证。
⑶联碱三标段535成品库房完成基础测量定位;540小苏打装置完成厂房基础浇筑;420脱盐水站完成厂房基础施工、室外罐体基础施工;430污水处理完成生化污泥浓缩池钢筋绑扎;440污水回用完成调节池垫层;118停车办公区完成基础施工、防腐。
⑷合成氨一标段103综合楼完成二层预埋件安装,四层框架梁钢筋绑扎;157备品备件库完成地脚螺栓整改、验收;104气防站完成支撑架搭设。
⑸合成氨二标段711煤浆制备完成棒磨机基础+1.1m浇筑;761冷箱基础完成基础模板拆除;764仪表空压站完成基础模板支设;158化学品库完成基坑土方回填。
⑹合成氨三标段720变换完成2#框架基础承台、地梁防雷接地焊接,1#框架设备基础、短柱、3#框架设备基础浇筑;730低温甲醇洗完成1#框架基础焊接防雷接地;751合成气压缩完成承台地梁垫层浇筑、截桩;731液氮洗完成基础垫层浇筑。
四、物资采购开展情况
新增采购计划6项;比价采购1项;竞争性谈判1项。截至目前,累计完成采购招标192项,3694台(套),总计合同金额170749.19万元。
