连云港碱业有限公司搬迁升级改造项目周工作简报(第十期)

发布时间:2023-06-06

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第10期

指挥部综合部编  2023年5月29日

【简讯】

一、指挥部工作动态

696A0336

5月23日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。

696A0484

5月24日下午,项目部召开设备物资进场规范管理讨论会。项目总指挥张卫民、项目执行指挥高二飞及有关部门负责人参加会议。

二、设计工作开展情况

联碱及总体院:提交550压缩厂房、535成品库房、524干铵工段设备基础图;562循环水、610卤水精制、532重灰首层、420脱盐水站、525铵包装及储运首层上部结构图、440污水回用备料图。

合成氨院:提交712气化框架单元36.5/41.9米层、731液氮洗单元、833变电所单元上部结构图及752氨合成单元新增和升版基础图。

三、工程实施推进情况

(一)整体形象进展

上周完成地管施工712米;各标段施工按计划有序推进中。

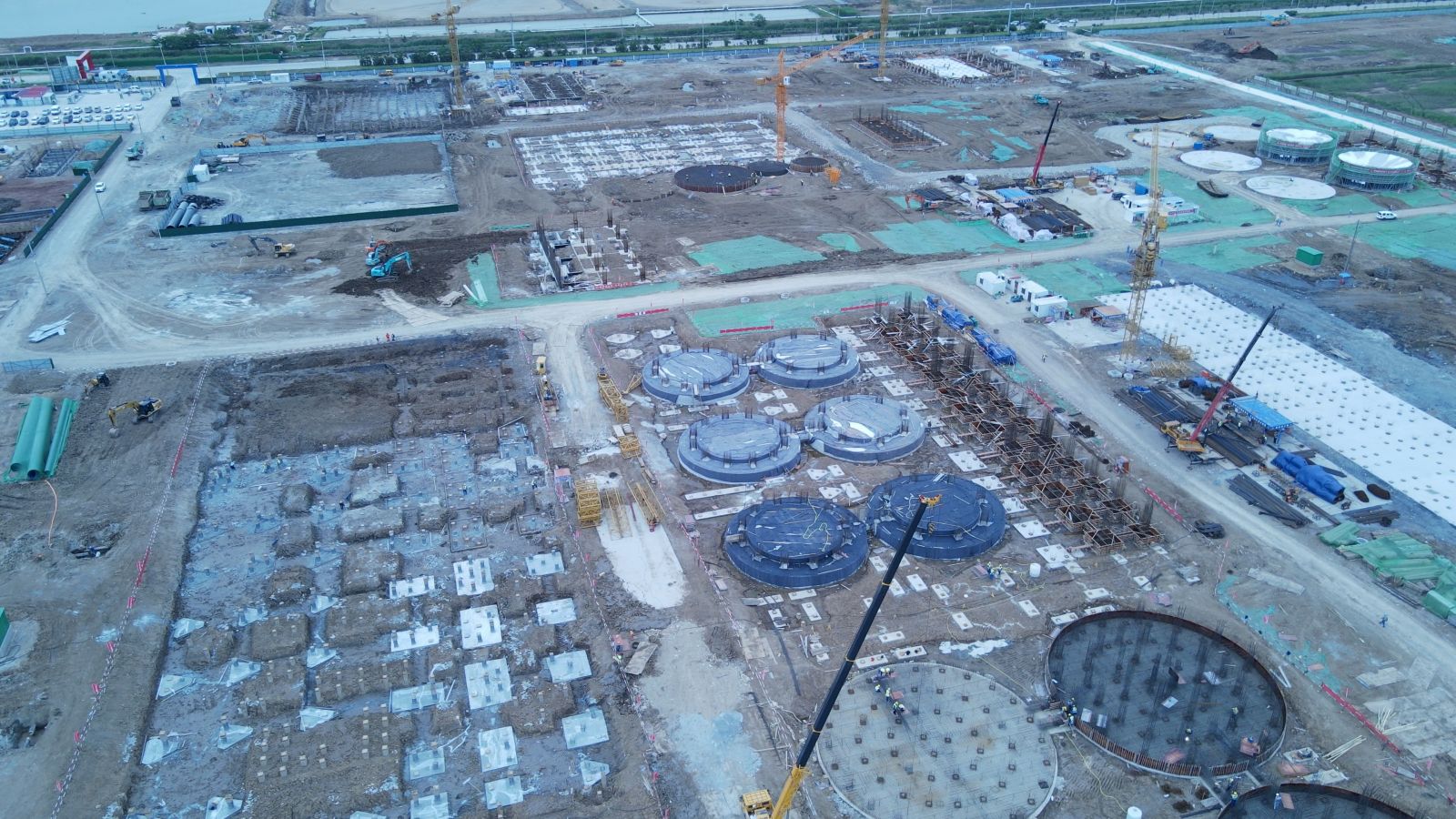

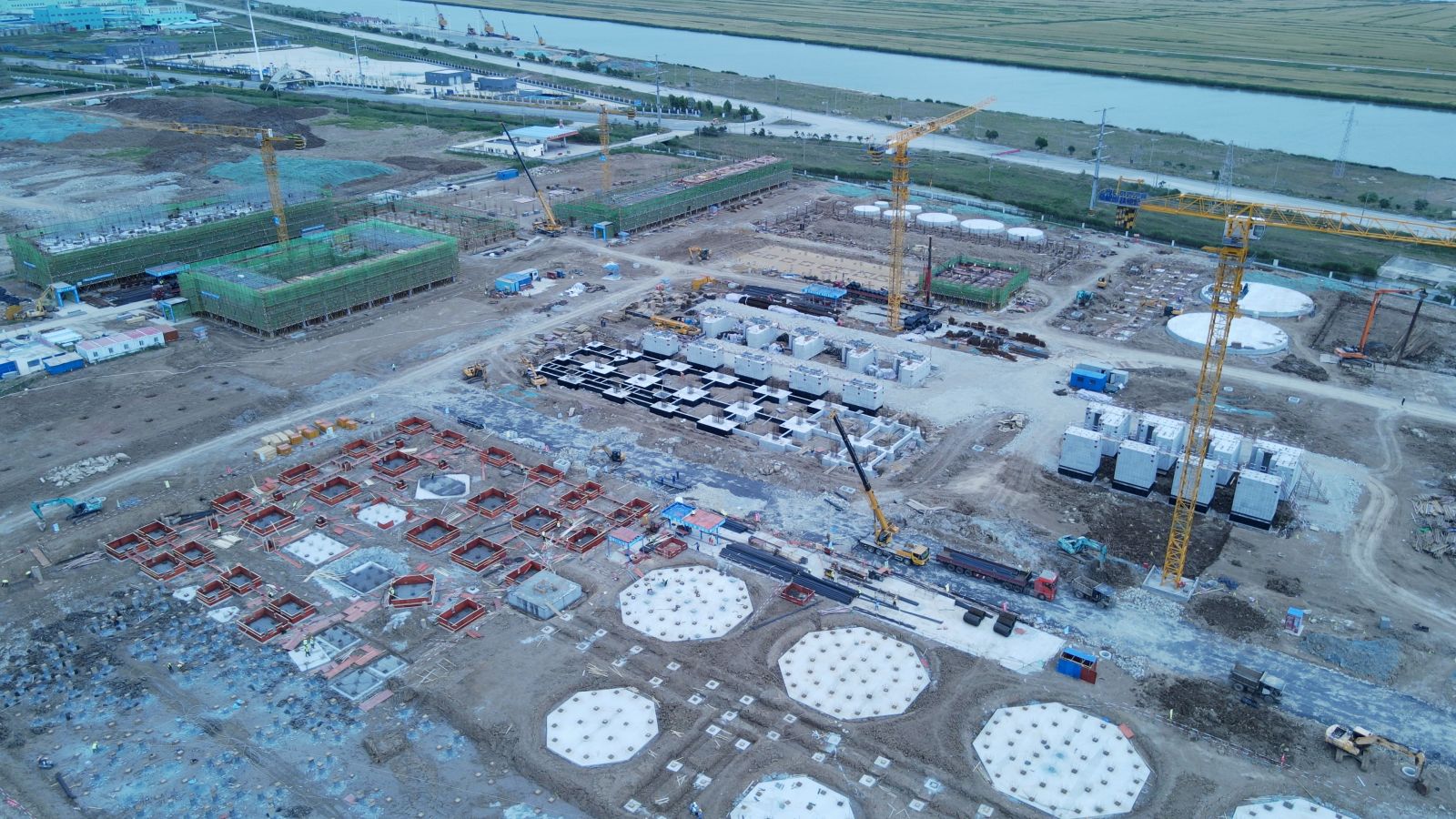

北区3 北区1

合成氨片区施工实录

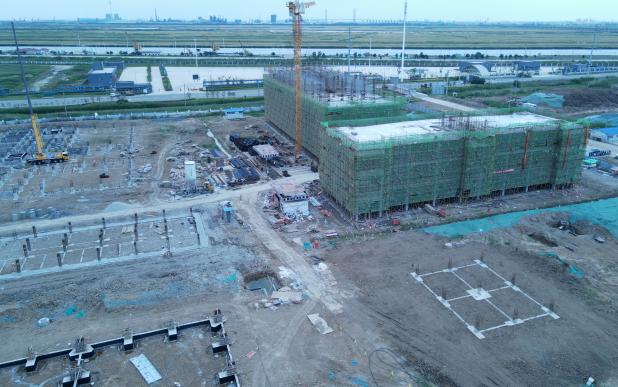

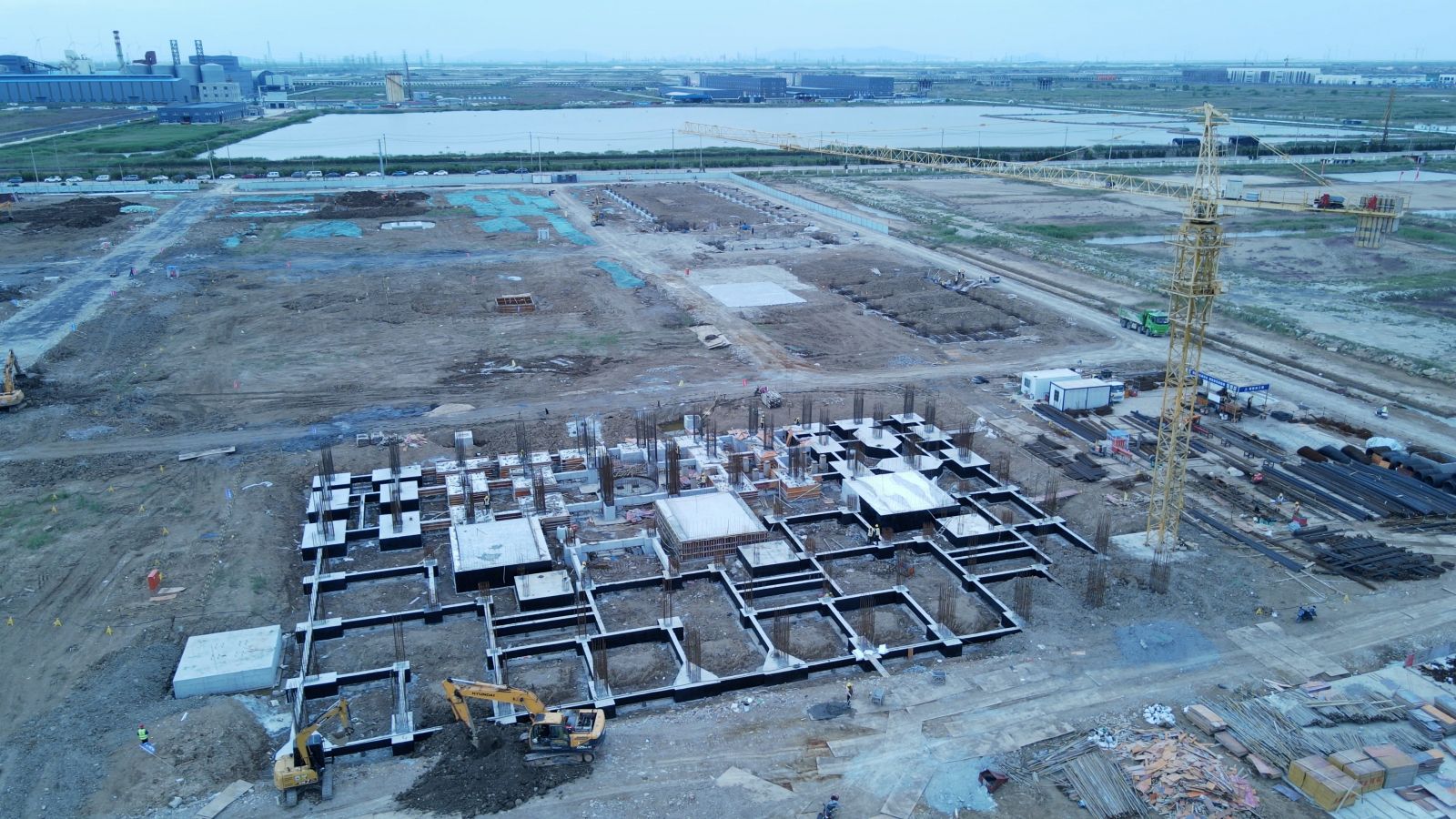

南区2 南区4

联碱片区施工实录

(二)分部分项工程进展

1、地管施工

⑴联碱片区

完成消防管线开挖铺设255.5米,雨水管线开挖铺设255.5。截至目前,联碱片区累计完成地管施工19818米,完成总量89.9%。

⑵合成氨片区

完成段消防管、生活水管、泡沫管线共计119米,球墨铸铁管铺设82米。截至目前,合成氨片区累计完成地管施工15385米,完成总量82.8%。

2、建筑工程施工

⑴联碱一标段101b联碱办公楼完成屋面模板支架搭设100%,三层柱钢筋绑扎50%;151化验中心完成二层模板支架搭设50%;152中央控制室完成屋面2模板支架搭设完成100%,屋面2模板安装70%;340机电仪维修车间完成三层钢筋绑扎40%;280b换热站(南区)完成基础回填;滤过厂房完成基础钢筋绑扎70%、模板安装60%;碳化区域完成碳化装置桩头破除100%;蒸吸工段完成蒸吸罐区桩锚固筋焊接80%;531轻灰工段完成厂房基础回填;煅烧炉驮轮底座吊装,预埋地脚螺栓安装;532重灰工段完成厂房A-C基础开挖60%;煅烧炉基础已防腐完成,回填完成40%;550压缩及冷冻装置完成基础土方开挖,空冷器基础垫层浇筑;501变电所1完成基础钢筋绑扎80%,基础模板安装30%;504变电所4完成超挖土方回填夯实,垫层浇筑;508机柜间3完成基础回填完成,二层模板支架搭设。

⑵联碱二标段522母换工段完成基础钢筋绑扎90%;523结晶分离工段完成框架BC轴基础具备浇筑条件;524干铵工段完成基础垫层浇筑;562联碱循环水站完成基础浇筑;610卤水精制工段完成基础浇筑;611盐硝车间桶区完成桶区承台基础具备浇筑条件。

⑶联碱三标段540小苏打装置完成基础钢筋绑扎100%、模板安装60%;420脱盐水站完成基础施工100%;完成室外罐体基础施工;440污水回用调节池垫层完成100%,防水层完成20%;清水池钢筋模板完成80%;561联碱事故水池及雨水监控池钢板桩围檩施工100%,支护完成待开挖。

⑷合成氨一标段101a合成氨办公楼楼梯间板面模板支设完成100%;103综合楼四层板面铺设完成70%,二层拆模完成80%;157备品备件库完成基础回填;102食堂浴室完成浴室±0.00m以下墙砌筑70% ,食堂±0.00m以下墙构造柱支模;104气防站完成搭设内架;505厂前区变电所搭设内架;换热站280a承台地梁钢筋绑扎完成70%。

⑸合成氨二标段271原料煤储运2#转运站基础钢筋制作,1#转运站基础放线;164临时渣库基础防腐;158化学品库模板拆除,基础防腐;159危废暂存间模板拆除,基础防腐;820合成氨装置循环水站混凝土养护;712气化装置桩位纠正;711煤浆制备框架结构放线;762空压-压缩机厂房模板支设;764仪表空压站基础钢筋绑扎;831空分变电所基础钢筋绑扎;761空分-冷箱模板拆除。

⑹合成氨三标段754氨库A罐顶板锚栓锚带校正,B罐顶板锚栓锚带校正、C罐顶板底层钢筋安装完成;720变换3#框架回填完成60%, 1#框架设备基础、短柱砼浇筑完成,2#框架基础承台、基础梁模板安装40%;201焚烧炉短柱混凝土浇筑;低温甲醇洗1#框架基础防雷焊接完成80%;合成气压缩破桩完成90% ,桩头锚固筋焊接30%;液氮洗、装卸栈台、泡沫站垫层支模完成50%。

四、物资采购开展情况

新增采购计划2项;竞争性谈判2项。截至目前,累计完成采购招标189项,3646台(套),总计合同金额170547.51万元。
