〔2023〕第5期
指挥部综合部编 | 2023年4月17日 |
【简讯】
4月10日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
4月11日上午,项目部组织召开智能工厂及数字化交付方案对接会。项目总指挥张卫民、项目执行指挥高二飞、天辰设计院代表及两个专班主要负责人参加会议。
4月13日上午,项目部组织召开与恒泰保险经纪公司的共保会议。项目总指挥张卫民及有关部门负责人参加会议。
4月13日下午,项目部组织召开加快设计出图讨论会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。
4月14日上午,项目部组织召开桩基工程、地管工程现场督查推进会。会上对南、北两个片区的桩基施工、地管施工情况进行现场督查,并听取各施工单位工作汇报;听取汇报后,项目总指挥张卫民、执行指挥高二飞对下一步工作提出工作要求。
4月15日下午,项目部召开重点事项推进方案讨论会。会上对现场参展区建设方案、关键线路出图计划、设备监造存在问题、综合服务中心建设布局优化相关事宜进行讨论研究。项目副总指挥姜自成、执行指挥高二飞、天辰设计院代表、苍梧律师所赵欧及有关部门负责人参加会议。
结构专业共有260余项出图计划。其中,联碱片区占170余项,合成氨片区占90余项。上周联碱片区共计完成15项出图计划,合成氨片区共计完成4项出图计划。截至目前,联碱片区完成总出图计划的63%;合成氨片区完成总出图计划的56.6%;其余专业出图陆续提交中。
(一)整体形象进展
上周共完成桩基补桩19102米;地管施工1309米;建筑安装工程施工按计划有序推进。

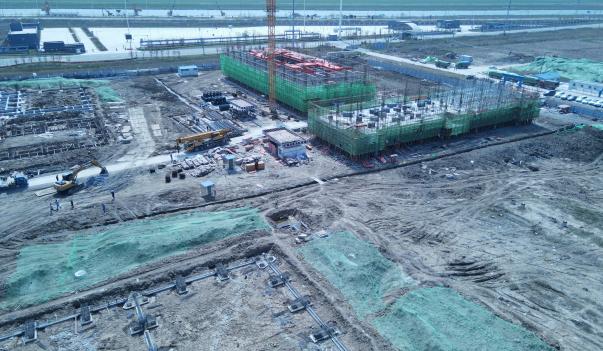

合成氨片区施工实录

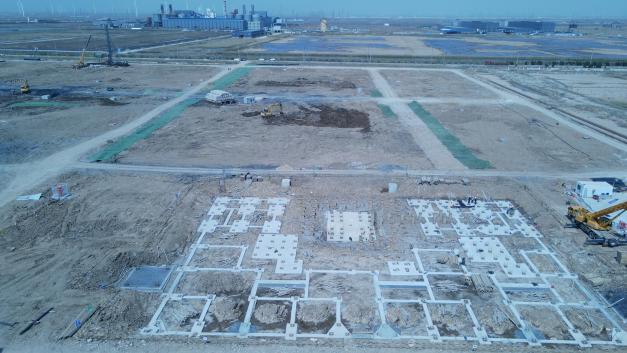

联碱片区施工实录
(二)分部分项工程进展

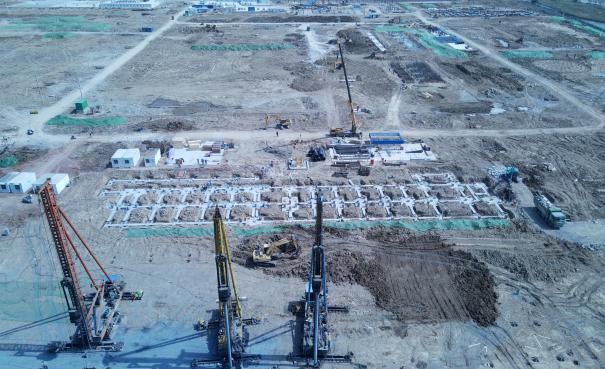

1、桩基施工
完成883合成氨装置外管、105a大门及门卫2 、762空压共计3个装置的单体打桩。本周共补桩19102米,截至本周南、北区共沉桩590544米,其中南区共计沉桩385539米,北区共计沉桩205005米。

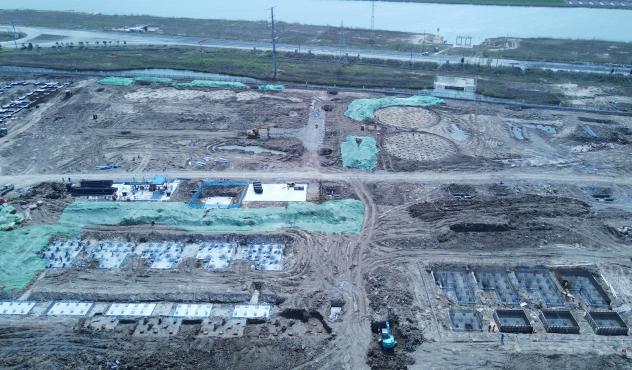

2、地管施工
⑴联碱片区
完成消防管线开挖铺设480米,后期雨水管线开挖铺设610米。截至目前,联碱片区累计完成地管施工16967米,完成总量的78%。
⑵合成氨片区
完成消防管线开挖铺设107米,雨水管线开挖铺设112米。截至目前,合成氨片区累计完成地管施工14742米,完成总量的88.4%。
3、建筑工程施工
⑴合成氨Ⅰ标段合成氨办公楼进行二层楼面预埋件安装与钢筋绑扎结束后浇筑,混凝土养护后绑扎二层立柱钢筋,搭设二层支撑架、防护架;综合楼完成扩张浇筑防护架垫层,二层立柱钢筋绑扎,搭设二层防护架,支撑架,铺设三层框架梁,楼面模板;食堂浴室进行侧地基承台,基础梁模板拆除,混凝土养护,浴室侧承台基础梁钢筋绑扎完成后浇筑;备品备件库进行承台、基础梁、立柱钢筋绑扎;气防站、换热站、厂前区变电所测量原始地貌标高。
⑵合成氨II标段煤浆制备进行桩头板打磨,焊接锚固筋;气化框架进行基坑土方挖掘。
⑶合成氨III标段甲醇罐区挖取基坑土方后铺设垫层模板并浇筑,低于标高桩基砌砖做接桩;变换装置进行桩头板打磨,焊接锚固筋,预制承台钢筋;燃料气焚烧炉进行基坑土方挖掘。
⑷联碱Ⅰ标段联碱办公楼地基回填后支设防护架垫层模板并浇筑;中心控制室地基回填后支设防护架垫层模板并浇筑;化验中心地基回填后支设防护架垫层模板;机电仪维修厂房进行承台、基础梁作防腐;重碱车间进行基坑土方挖掘;重灰工段完成桩基锚固筋焊接,承台基础梁钢筋绑扎,支设模板;碱包装及储运进行承台基础梁垫层支设模板并完成浇筑,桩头板打磨,焊接锚固筋,高出标高桩基截桩;轻灰工段高出标高桩基截桩,钢筋下料,挖取剩余未挖基坑土方。
⑸联碱Ⅱ标段卤水精制完成原卤桶A、澄清桶基础混凝土浇筑,原卤桶B进行钢筋绑扎、模板封模,澄清桶B、精卤桶A、B进行钢筋绑扎,澄清桶A进行柱筋绑扎;露天库进行桩头板锚固筋焊接后绑扎基础梁钢筋;盐硝车间、结晶工段进行基坑土方开挖。
⑹联碱III标段供水及消防泵房、脱盐水站挖取基坑土方后平整水罐基础土方;净水站进行基坑土方挖取。
上周完成设备招标提案5项;新增采购计划7项;比价采购5项;竞争性谈判2项。截至目前,累计完成采购招标167项,1713台(套),总计合同金额160234.89万元。
