连云港碱业有限公司搬迁升级改造项目周工作简报(第四期)

发布时间:2023-04-14

连云港碱业有限公司搬迁升级改造项目

周工作简报

〔2023〕第4期

指挥部综合部编  2023年4月9日

【简讯】

一、指挥部工作动态

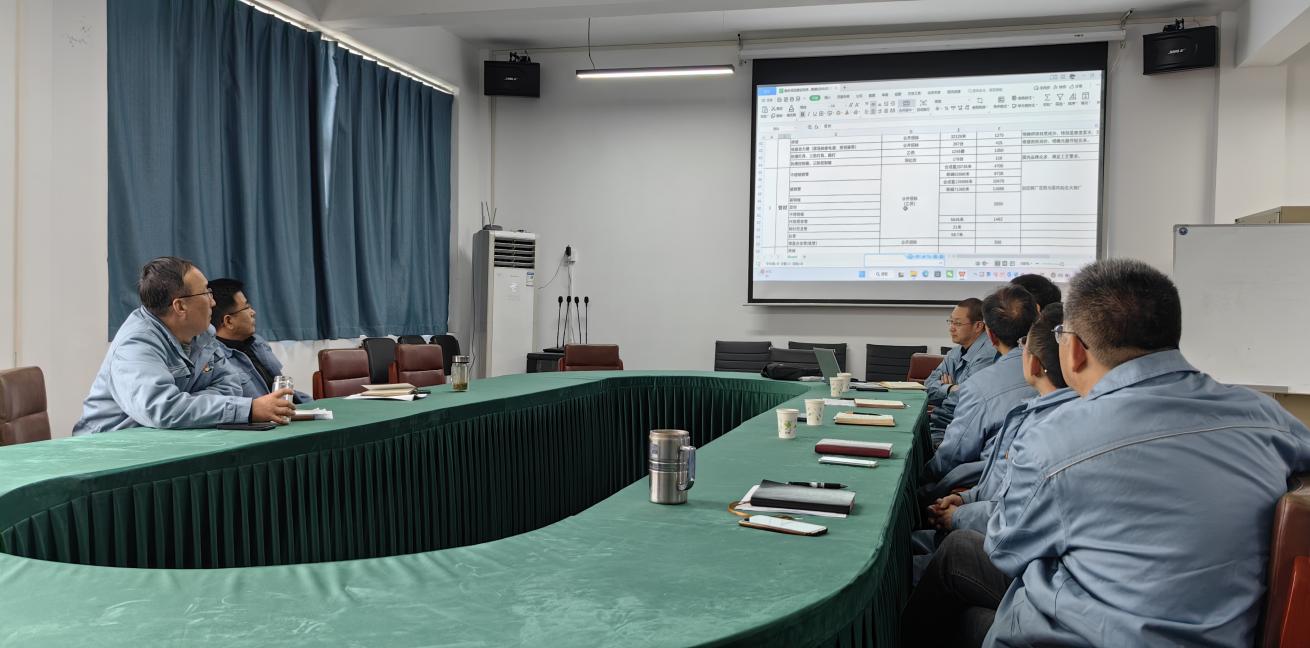

4月3日上午项目例会

4月3日上午,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

4月3日下午,项目部组织召开设计出图进度及质量专题会。项目总指挥张卫民、项目执行指挥高二飞及有关部门负责人参加会议。

4月4日上午,项目部组织召开智能工厂及数字化交付专题讨论会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

4月4日中午12点碳化塔交付周期专题研究会

4月4日中午,项目部组织召开碳化塔交付周期专题研讨会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。

4月4日下午两点半与市电力公司开会2

4月4日下午,连云港市供电公司副总经理王琛、灌云县供电公司副总经理卢雪峰、王博一行八人到搬迁改造项目指挥部就进一步加快电力接入工程推进,更好服务企业等事宜进行讨论。项目总指挥张卫民、执行指挥高二飞及有关部门负责人出席会议。

4月4日下午,项目部组织召开后续物资采购模式研讨会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。

4月6日上午,项目部召第二轮设备监造专题汇报会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞,有关部门负责人及六个监造小组组长参加会议。

4月6日中午,项目部组织召开碳化塔合同事务专题会。项目总指挥张卫民、项目副总指挥姜自成、执行指挥高二飞及有关部门负责人,外聘律师参加会议。

4月6日中午,项目部组织召开现场施工HSE管理专题会。项目副总指挥姜自成、执行指挥高二飞及有关部门负责人参加工作。

4月6日下午项目部组织召开智能工厂及数字化交付专班工作布置会

4月6日下午,项目部组织召开智能工厂及数字化交付专班工作布置会。项目总指挥张卫民、执行指挥高二飞,有关部门负责人及两个专班所有成员参加会议。

4月6日下午,项目部组织召开项目施工图纸保障对接会。项目总指挥张卫民、执行指挥高二飞,各施工标段负责人,南、北区监理单位负责人及有关部门负责人参加会议。

4月7日中午,项目总指挥张卫民带领项目部有关部门负责人、施工单位负责人、项目监理,就取水站桩基施工所涉电线杆迁移、取水道占用、桩基进场道路等事项与管委会规划部门有关负责人,进行现场协调解决。

江国考察

华昌考察

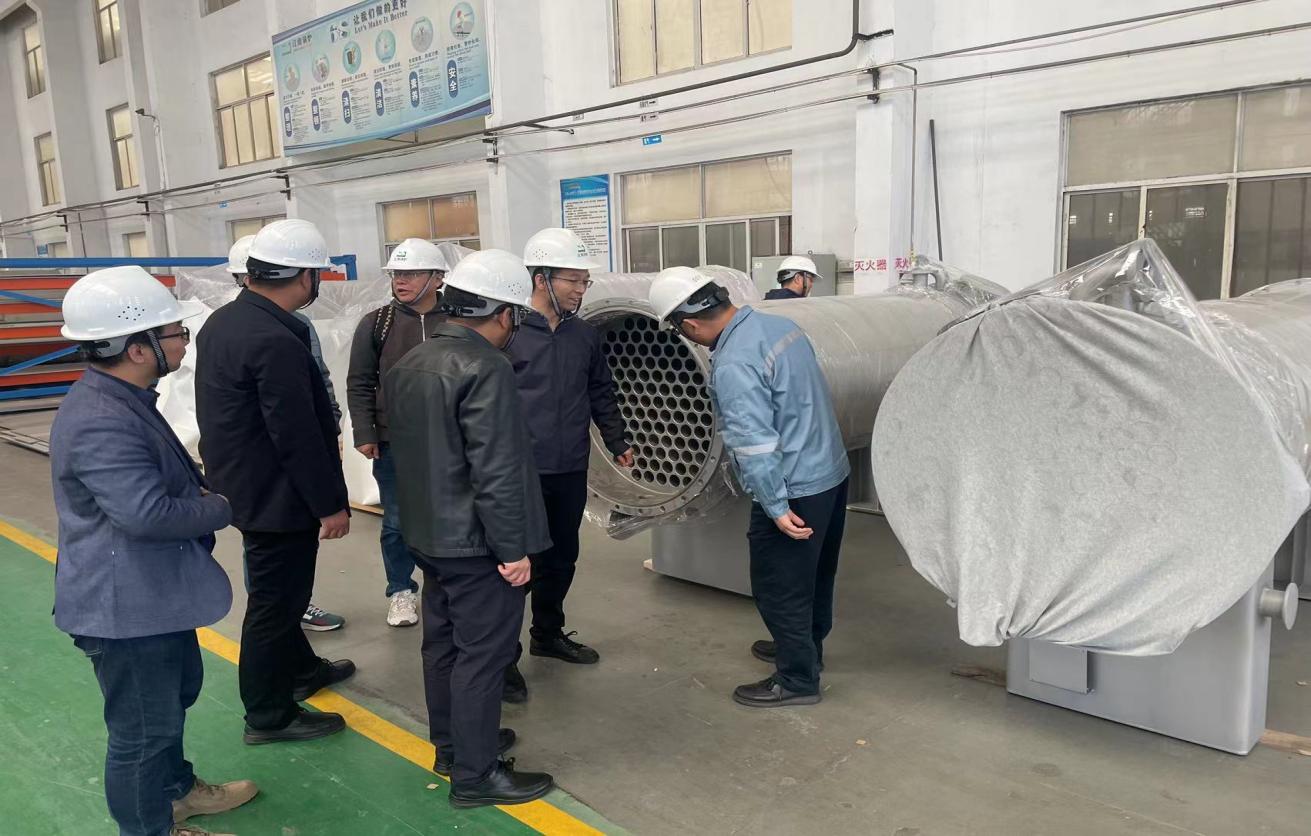

4月7日,公司党委副书记、副董事长、总经理、项目副总指挥姜自成,公司党委委员、副总经理、项目执行指挥高二飞一行六人赴江苏江锅智能装备股份有限公司,进一步加快推进关键设备交货。同时赴江苏华昌化工股份有限公司、中盐昆山有限公司考察学习生成运营和机构设置事宜。

4月7日,公司党委书记、董事长、项目总指挥张卫民赴南京市参加全省重大工业项目银企对接会。副省长胡广杰、副秘书长巩海滨出席会议。

二、设计工作开展情况

结构专业共有260余项出图计划。其中,联碱片区占170余项,合成氨片区占90余项。上周联碱片区共计完成3项出图计划,合成氨片区共计完成7项出图计划。截至目前,联碱片区完成总出图计划的54.1%;合成氨片区完成总出图计划的52.2%;其余专业出图陆续提交中。

三、工程实施推进情况

(一)整体形象进展

上周共完成桩基补桩14123米;地管施工1244米;建筑安装工程施工按计划有序推进。

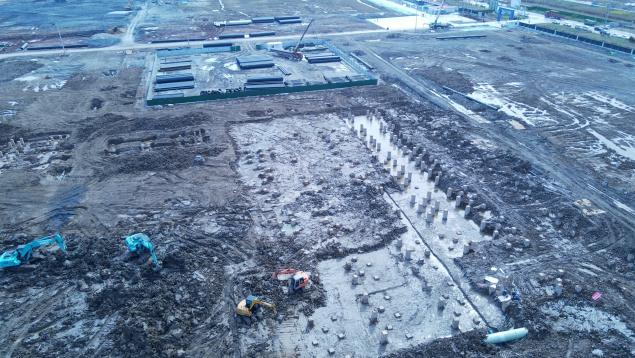

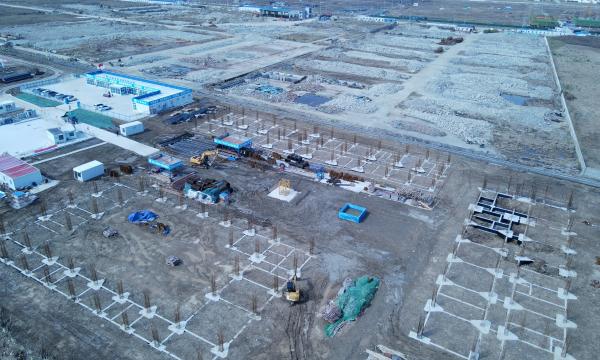

北区1 北区3

合成氨片区施工实录

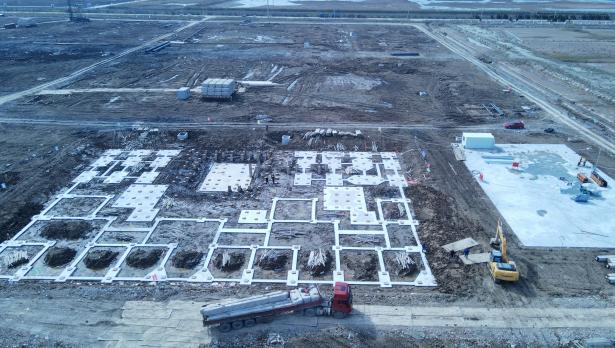

南区3 南区5

联碱片区施工实录

(二)分部分项工程进展

1、桩基施工

完成525铵包装及储运、522母换工段、271原料煤储运、106门房共计4个装置的单体打桩。本周共补桩14123米,截至本周南、北区共沉桩571442米,其中南区共计沉桩369213米,北区共计沉桩202229米。

2、地管施工

⑴联碱片区

完成消防水管线204米,后期雨水管线586米,原水供水管线186米,制盐装置循环水给回水管线72米。截至目前,联碱片区累计完成地管施工15877米,完成总量的73%。

⑵合成氨片区

完成消防水管线开挖铺设122米,雨水管线74米。截至目前,合成氨片区累计完成地管施工14523.5米,完成总量的79%。

3、建筑工程施工

⑴合成氨Ⅰ标段合成氨办公楼进行二层框架梁、楼板钢筋绑扎;综合楼完成二层板面钢筋混凝土浇筑;食堂浴室完成食堂侧承台基础梁浇筑,模板拆除,完成浴室侧基础梁钢筋绑扎。

⑵合成氨II标段煤浆制备完成垫层浇筑。

⑶合成氨III标段变换装置完成1#、2#框架垫层浇筑。

⑷联碱Ⅰ标段联碱办公楼完成基础梁防腐和基坑土方回填;中心控制室、化验中心完成基础梁防腐和基坑土方回填;机电仪维修厂房完成基础梁钢筋绑扎支模和混凝土浇筑;重灰工段进行基础桩头焊接锚固钢筋下料制作;碱包装及储运完成垫层浇筑;轻灰工段完成垫层浇筑;换热站完成基坑开挖。

⑸联碱Ⅱ标段卤水精制桶区完成2台基础梁钢筋绑扎和支模,其余4台正常进行钢筋绑扎;露天库完成垫层浇筑;盐硝车间、芒硝输送、结晶工段完成基坑开挖。

⑹联碱III标段供水及消防泵房水罐进行基础开挖;脱盐水站水箱进行基础开挖。

四、物资采购开展情况

上周完成设备招标提案4项;新增采购计划7项;比价采购4项;竞争性谈判2项。截至目前,累计完成采购招标161项,1561台(套),总计合同金额160123.53万元。
