〔2023〕第3期
指挥部综合部编 | 2023年4月3日 |
【简讯】
3月27日,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
3月28日上午,项目部组织召开质量管理体系讨论会。项目总指挥张卫民、项目执行指挥高二飞及有关部门负责人参加会议。

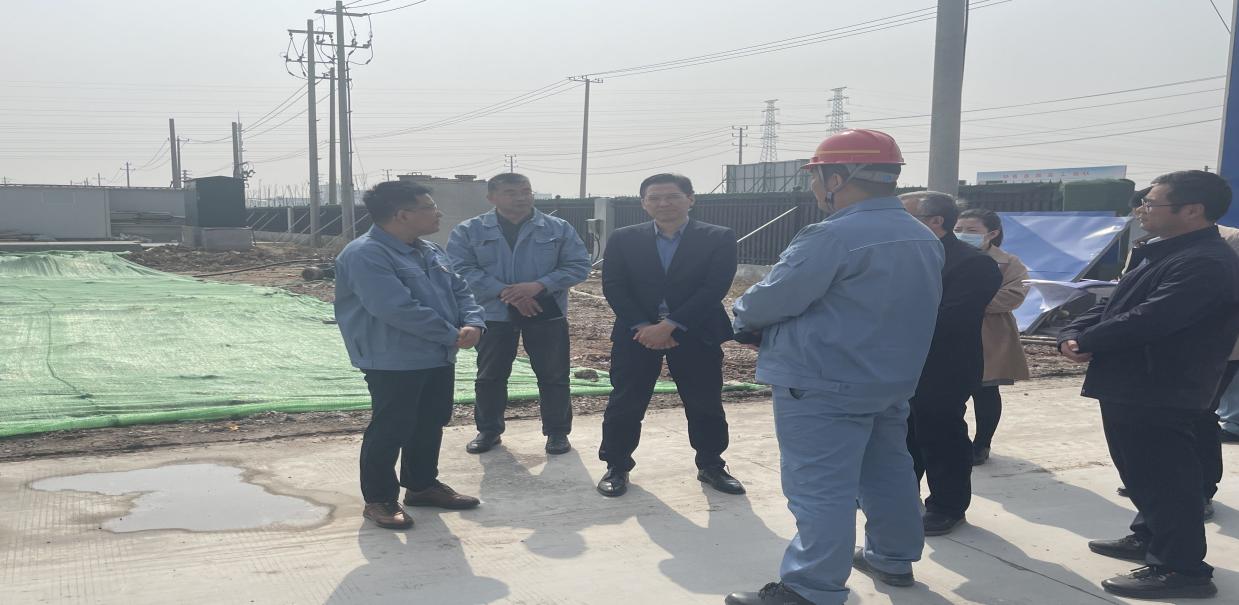

3月28日上午,项目执行指挥高二飞及相关部门责任人在项目部会议室,与灌云县供电公司领导就搬迁升级改造项目110千伏电力接入工程等事宜开展交流讨论。

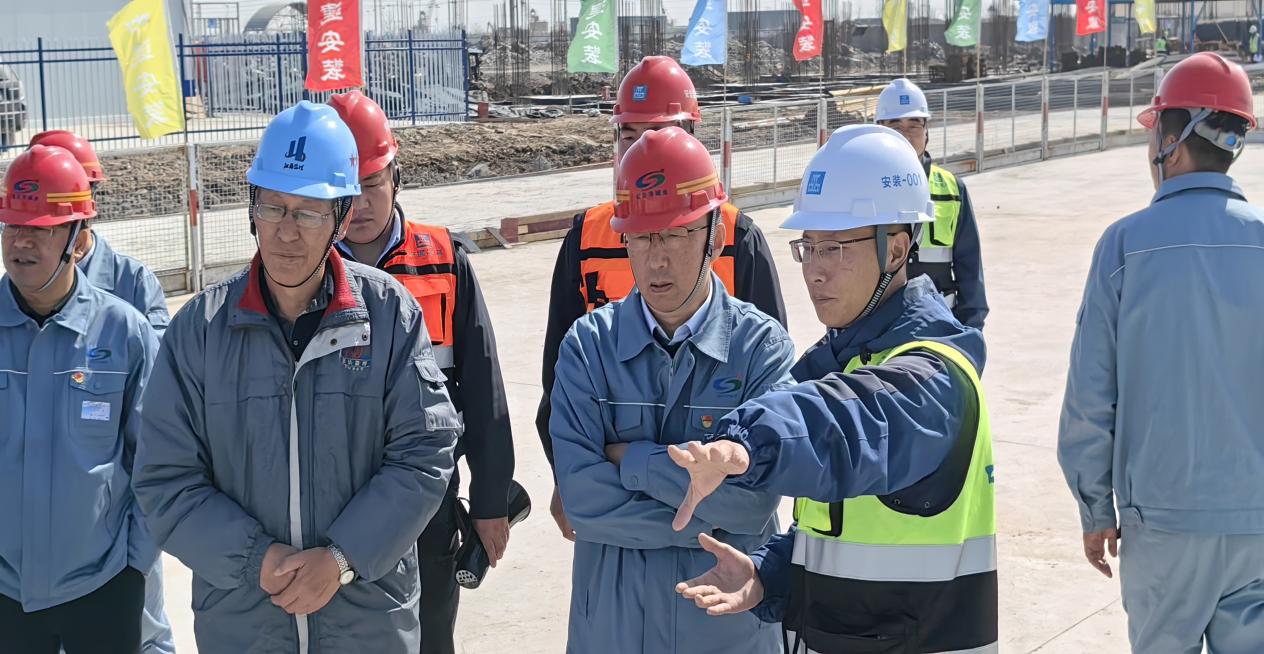

3月28日下午,连云港市工业和信息化局副局长谭树林一行到碱业公司搬迁升级改造项目部施工现场调研。项目执行指挥高二飞及有关部门负责人迎检。
3月29日上午,项目总指挥张卫民、执行指挥高二飞及有关部门负责人,深入项目施工现场对联碱I标段施工情况进行督查推进,并召开专题会议。项目监理、审计负责人,施工单位项目负责人、技术负责人、安全员等参会。
3月29日下午,项目总指挥张卫民、执行指挥高二飞及有关部门负责人,深入项目施工现场对合成氨I标段施工情况进行督查推进,并召开专题会议。项目监理、审计负责人,施工单位项目负责人、技术负责人、安全员等参会。
3月29日下午,项目部召开消防标段、项目二审招标文件专题讨论会。项目总指挥张卫民、执行指挥高二飞及有关部门负责人参加会议。
3月31日上午,项目部召开智能工厂专题讨论会。项目总指挥张卫民、执行指挥高二飞及有关部门责任人参加会议。
3月31日中午,项目部召开国产阀采购招标文件讨论会。项目总指挥张卫民、执行指挥高二飞及有关部门责任人参加会议。
4月1日,项目部召开现场软基道路施工方案专家论证会。项目执行指挥高二飞及有关部门负责人参加会议。
结构专业共有260余项出图计划。其中,联碱片区占170余项,合成氨片区占90余项。上周联碱片区共计完成10项出图计划,合成氨片区共计完成7项出图计划。截至目前,联碱片区完成总出图计划的52.3%;合成氨片区完成总出图计划的44.3%;其余专业出图陆续提交中。
(一)整体形象进展
上周共完成桩基补桩23623米;地管施工1302.5米;建筑安装工程施工按计划有序推进。

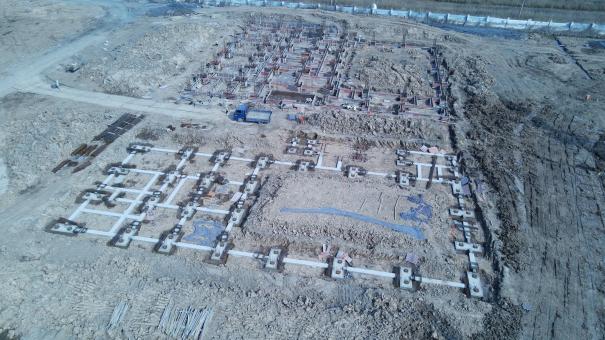

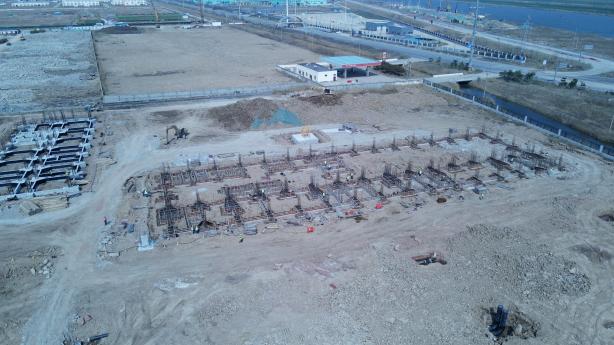

合成氨片区施工实录

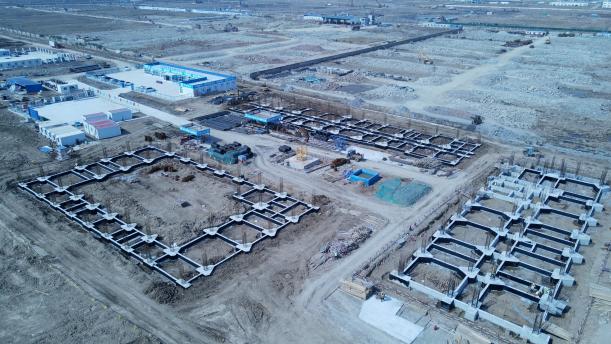

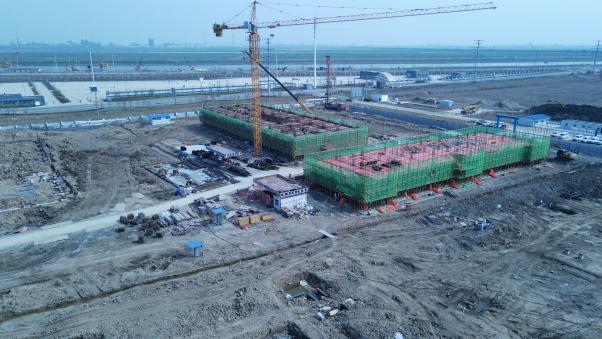

联碱片区施工实录
(二)分部分项工程进展
1、桩基施工
完成524干铵工段、 740硫回收、712气化框架、762空压、761空分、523结晶工段、754氨库共计7个装置的单体打桩。本周共补桩23623米,截至本周南、北区共沉桩557319米,其中南区共计沉桩357303米,北区共计沉桩200016米。
2、地管施工
⑴联碱片区
完成消防水管线开挖铺设247米,循环水管线144米,雨水管线327米,原水管线60米。截至目前,联碱片区累计完成地管施工14829米,完成总量的68%。
⑵合成氨片区
完成消防水管线开挖铺设144米,循环水管线208米,雨水管线172.5米。截至目前,合成氨片区累计完成地管施工13833米,完成总量的78%。
3、建筑工程施工
⑴合成氨Ⅰ标段合成氨办公楼进行一层立柱验筋并合模,搭设二层框架梁,楼面模板;综合楼绑扎二层板面、框架梁钢筋;食堂浴室基础梁绑扎钢筋,支设模板;备品备件库桩基锚固筋焊接基本完成。
⑵合成氨II标段完成煤浆制备基坑土方开挖。
⑶合成氨III标段完成变换装置2个框架垫层混凝土浇筑。
⑷联碱Ⅰ标段联碱办公楼进行基坑土方回填;中心控制室、化验中心贴玻璃布涂刷防腐涂料;机电仪维修厂房完成捆扎基础梁钢筋、支设模板;完成重灰工段煅烧炉基础垫层浇筑、破桩头;碱包装及储运进行支设垫层模板;轻灰工段进行换热站基坑开挖。
⑸联碱Ⅱ标段卤水精制原卤桶等进行基础钢筋绑扎;精卤桶A、B垫层进行混凝土浇筑;露天库进行垫层浇筑;盐硝车间、芒硝输送进行基坑开挖;结晶工段进行基坑土方开挖。
⑹联碱III标段前期基础施工有序推进中。
上周完成进口仪表阀门、数字化交付、太重采购合同补充协议在OA系统报批工作;完成轴封水泵等采购合同报批。其余各项招标采购工作陆续推进中。
