〔2023〕第2期
指挥部综合部编 | 2023年3月27日 |
【简讯】
3月20日,搬迁改造项目部召开周例会。项目总指挥张卫民、副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
3月22日上午,灌云县住建局对项目施工现场进行实地勘验并对各施工单位资质进行查验。项目执行指挥高二飞,设备安装部、质量技术部等部门负责人及各施工单位负责人陪同。
3月22日下午,项目总指挥张卫民、执行指挥高二飞、总调度李正国、综合部部长陈乃刚在项目部会议室,与灌云县临港产业园管委会主任李来刚、规划局局长孙谦让,就职工宿舍用地确定、施工现场旧管线拆除等事宜进行商谈。
3月25日,项目执行指挥高二飞及相关部门主要责任人在项目部会议室,与镇江恒升达化工科技有限公司、兰陵电气成套有限公司,开展氨合成开工电炉及开工氮气加热器竞争性谈判。
3月27日上午及下午,项目部召开设备返资及设计出图专题会、现场HSE体系构建情况专题会、现场进度计划专题会。项目副总指挥姜自成、执行指挥高二飞及有关部门负责人参加会议。
结构专业共有260余项出图计划。其中,联碱片区占170余项,合成氨片区占90余项。上周联碱片区共计完成16项出图计划,合成氨片区共计完成6项出图计划。截至目前,联碱片区完成总出图计划的46.4%;合成氨片区完成总出图计划的36.6%;其余专业出图陆续提交中。
(一)整体形象进展
上周共完成桩基补桩20960米;地管施工1018米;建筑安装工程施工按计划有序推进。

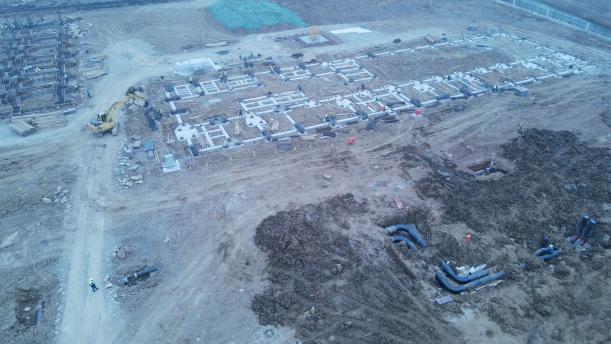

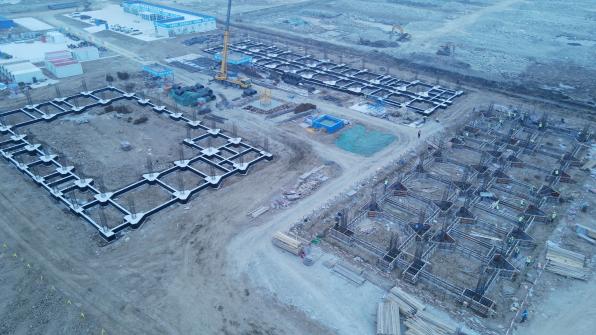

合成氨片区施工实录

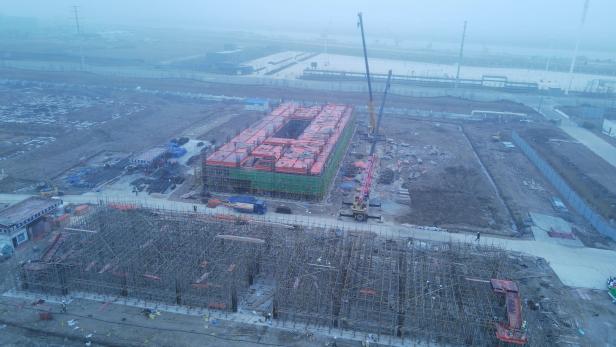

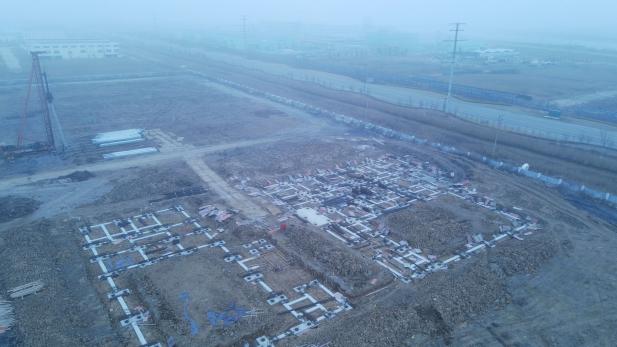

联碱片区施工实录
(二)分部分项工程进展
1、桩基施工
上周完成合成气压缩751、氨合成752、变换单元720 共计3个装置的单体打桩。本周共补桩20960米,截至本周南、北区共沉桩533696米,其中南区共计沉桩338898米,北区共计沉桩194798米。
2、地管施工
⑴联碱片区
上周完成消防水管线开挖铺设247米,循环水管线144米,雨水管线154米。截至目前,联碱片区累计完成地管施工14595米,完成总量的67%。
⑵合成氨片区
上周完成消防水管线开挖铺设219米,循环水管线121米,雨水管线133米。截至目前,合成氨片区累计完成地管施工13833米,完成总量的75.4%。
3、建筑工程施工
⑴合成氨Ⅰ标段103综合楼进行搭设楼梯、框架梁、二楼楼面模板,完成柱梁钢筋绑扎;102食堂浴室进行绑扎承台及基础梁钢筋;101a合成氨办公楼进行搭设防护架、支撑架及楼梯模板;157备品备件库进行垫层砌混凝土砖。
⑵合成氨II标段820合成氨装置循环水进行土方开挖。
⑶合成氨III标段711甲醇罐区进行土方开挖。
⑷联碱Ⅰ标段101b联碱办公楼进行承台及联系梁防腐;152中心控制室进行承台及联系梁防腐;151化验中心进行基础钢筋绑扎,支设模板;340机电仪维修厂房进行地基垫层脱模,桩头板打磨焊接锚固筋;532重灰工段进行基槽土方开挖。
⑸联碱Ⅱ标段610卤水精制进行澄清桶A、原卤水桶B地基支设垫层模板;161露天库进行土方开挖。
上周完成普通设备第十四期招标提案的OA流程提报;其余各项招标采购工作陆续推进中。
